Dujų įvedimas į nuosavą namą: išsamus vadovas

Svajojate apie efektyvų ir patikimą šildymo būdą savo naujame ar jau esamame name? Dujinis šildymas gali būti puikus pasirinkimas, tačiau prieš pradedant darbus svarbu žinoti visus etapus ir susijusias išlaidas. Šiame straipsnyje aptarsime dujų įvedimo į nuosavą namą procesą Lietuvoje, pradedant nuo paraiškos pateikimo ESO (Energijos skirstymo operatoriui) ir baigiant katilo paleidimu.

Dujų įvedimas į nuosavą sklypą - tai procesas, reikalaujantis ne tik finansinių investicijų, bet ir laiko. Iš pirmo žvilgsnio paprastas darbas yra pakankamai sudėtingas ir ilgas procesas. Į tai reikėtų atkreipti dėmesį ruošiantis įsirengti dujinį šildymą, geriausiai tai pradėti dar pavasarį ar vasaros pradžioje. Dujų įrengimo darbai paprastai trunka nuo 3 iki 7 mėnesių.

Dujų įvedimo etapai

Dujų įvedimo procesą galima suskirstyti į kelis pagrindinius etapus:

  1. Paraiškos pateikimas ESO (Energijos skirstymo operatoriui): Tai atlieka dujų tiekimo kompanija. Trukmė ir kaina priklauso nuo vietovės, dujų infrastruktūros išvystymo ir pan.
  2. Projektavimo darbai: Individualiam namui turi būti daromi du projektai, lauko ir vidaus.
  3. Dujotiekio įrengimas sklype ir name: Dujų inžinerinius tinklus gali tiesti tik atestuotos bendrovės.
  4. Katilo pajungimas: Pagaliau priėjome pagrindinį etapą, katilo pajungimas.
  5. Dokumentų pateikimas dujų įvadą montavusiai kompanijai: Dujų įvadą montavusiai kompanijai reikia pateikti dūmtraukių ir vėdinimo sistemos patikros aktą, dūmtraukio įdėklo, dūmtraukio-ortakio įrengimo aktą, katilą sumontavusios bendrovės montavimo atitikties deklaraciją, dūmtraukio ir katilo sertifikatus.
  6. Katilo paleidimas: Katilo paleidimą gali atlikti tik gamintojo akredituoti atstovai. Paleidėjas patikrina ar tinkamai sumontuotas katilas, atlieka derinimą ir suteikia gaminiui gamintojo garantijas.

ESO Paslaugų tarnybos direktorius I. Pranskevičius atkreipia dėmesį, kad pasinaudojęs internete esančia skaičiuokle kiekvienas gyventojas gali sužinoti, kiek preliminariai kainuotų dujų įvedimas. Įmokos dydį lemia planuojamas per metus suvartoti dujų kiekis ir paskirtis. Pasirašius prisijungimo sutartį belieka įsirengti dujų sistemą savo būste.

Dujų įvedimo kainos

Dujų įvedimo kaina priklauso nuo daugelio veiksnių, įskaitant atstumą iki ESO dujotiekio, reikalingų projektų skaičiaus, įrengimo darbų sudėtingumo ir pasirinkto dujinio katilo modelio.

ESO įmokos

Jeigu dujofikuojamas individualus namas, visų pirma reikia įsivertinti kokiu atstumu AB Energijos skirstymo operatorius, toliau ESO, dujotiekis. Visų pirma reikia pateikti paraišką dujų įsivedimui per ESO savitarną, sumokėti prijungimo įmoką, kuri apskaičiuojama pagal tuo metu galiojančius įkainius. Prijungimo mokestis priklauso nuo esamo ar naujo atvado tipo, norimos leistinosios naudoti galios, atstumo nuo kliento sklypo iki artimiausio ESO elektros tinklo objekto.

Svarbu: Jeigu dujofikuojamas butas daugiabučiame name, kuriame jau yra iki namo atvestas ESO tinklas, ESO įmoka netaikoma. ESO užsakomos tik prisijungimo sąlygos, daromas projektas ir įrengiama tik vidaus dujotiekio sistema.

Projektavimo kainos

Individualiam namui turi būti daromi du projektai, lauko ir vidaus. Jeigu projektai įprastinės sudėties vienas dujotiekio įvadas iki namo ir vienas dujinis prietaisas name), projektų parengimo kaina - 300,00 - 350,00 Eur su PVM.

Dujotiekio įrengimo kainos

Jeigu sklype reikia įrengti iki 10 m lauko dujotiekio, darbų kaina 800,00-1000,00 Eur su PVM. Name pajungiant tik vieną dujinį prietaisą darbų kaina 450,00-550,00 Eur su PVM.

Dujinio katilo ir jo įrengimo kainos

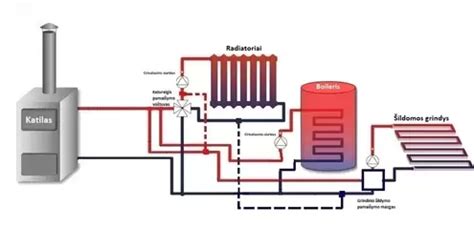

Dujinis katilas priklauso nuo pasirinkto modelio ir norimos komplektacijos, gali svyruoti nuo 800,00 Eur iki 2000,00 Eur ar net daugiau. Papildomai reikia įsivertinti dujinio katilo prijungimą prie šildymo sistemos apie 500,00 Eur, katilo paleidimo derinimo darbus nuo 150,00 Eur, dūmtraukio/ortakio montavimą nuo 150,00 Eur.

Dujiniam katilui yra būtinas dūmtraukis. Dūmtraukiai gali būti horizontalūs per sieną arba vertikalūs kamino šachtoje (pristatomi). Medžiagų kaina svyruoja nuo 150 € iki 350 €. Pigiausias yra horizontalus dūmtraukis per sieną. Tačiau šiam dūmtraukiui yra tam tikri apribojimai, todėl ne visur galima jį įrengti. Montavimo darbų kaina svyruoja nuo 50 € iki 150 €. Montavimo trukmė apie pusė darbo dienos.

Katilo pajungimo kaina priklauso nuo karšto vandens ruošimo būdo. Katilo su momentiniu karšto vandens ruošimu pajungimas kainuoja apie 150 €. Katilo su tūriniu karšto vandens pašildytuvu pajungimo kaina yra apie 250 €. Dujinio katilo pajungimas užtrunka nuo vienos iki dviejų darbo dienų.

Dūmtraukio ir ventiliacijos patikros bei montavimo aktus pateikia atestuotas personalas montavęs dūmtraukius. Kaina apie 50 €. Katilo montavimo aktą pateikia katilą sumontavusi firma.

Bendra dujų įvedimo kaina

Vadinasi dujotiekio sistema kai ESO tinklas ne toliau kaip už 10 m, sklype įrengiama ne daugiau kaip 10 m dujotiekio, o name tik vienas dujinis prietaisas, kainuotų nuo 3650,60 Eur su PVM.

Papildomi aspektai

Dujinei katilinei yra būtina ventiliacija. Kur įrengti ESO objektai, nuo kurių vedama elektra į kliento objektą, galima pažiūrėti Registrų centro tinklalapyje www.regia.lt/zemelapis. Šiame žemėlapyje galima sužinoti, kokiu atstumu nuo įsigyto ar planuojamo įsigyti sklypo yra ESO elektros linijos ar transformatorinės.

Planuojant statybas ar kitą veiklą sklype, vienas svarbiausių klausimų - elektros įvedimas. Šiame straipsnyje aptarsime, kas lemia elektros įvedimo kainą, kaip ją apskaičiuoti ir kokie galimi būdai sutaupyti.

Paslauga Kaina (su PVM) Pastabos
ESO dujų įvedimo paslauga (fiksuota įmoka) 303,4 Eur
ESO dujų įvedimo paslauga (už 1 m nutiesto dujotiekio) 19,72 Eur/m
Projektų parengimas (lauko ir vidaus) 300,00 - 350,00 Eur Jei projektai įprastinės sudėties
Lauko dujotiekio įrengimas (iki 10 m) 800,00 - 1000,00 Eur
Dujinio prietaiso pajungimas name 450,00 - 550,00 Eur
Dujinis katilas 800,00 - 2000,00 Eur ir daugiau Priklauso nuo modelio ir komplektacijos
Dujinio katilo prijungimas prie šildymo sistemos Apie 500,00 Eur
Katilo paleidimo derinimo darbai Nuo 150,00 Eur
Dūmtraukio/ortakio montavimas Nuo 150,00 Eur

Atsižvelgiant į klientų pageidavimus šiais metais dujų pirminio paleidimo paslauga pradėta teikti 24 valandas per parą septynias dienas per savaitę. Tokiu būdu paslauga bus suteikiama klientams patogiausiu laiku.
