Sveiki atvykę į Homers - statybos projektų platformą, kur susitinka patirtis, naujovės ir praktiniai patarimai iš statybų pasaulio. Čia dalinsimės įžvalgomis apie naujausias industrijos technologijas, statybines medžiagas, projektų valdymą, efektyvius darbo metodus, kasdienius patarimus, apžvelgsime architektūros, statybos ir Nekilnojamo turto sektoriaus naujienas ir tendencijas. Pirmoji tema nuo kurios pradedame naudingo turinio ciklą - statybos leidimo gavimas. Tai vienas svarbiausių ir dažniausiai painių etapų kiekviename statybos projekte. Statybos leidimas yra oficialus dokumentas, suteikiantis teisę atlikti statybos darbus.
Nusprendusiems statyti komercinius, pramoninius, žemės ūkiui, jojimui ar sportui skirtus pastatus neretai kyla klausimas, kaip gauti statybos leidimą. Apie tai, kokių dokumentų reikia, kur kreiptis, kiek laiko galioja gautas statybos leidimas, papasakosime šiame mūsų straipsnyje.
Norite pradėti statybas? Statybos leidimas - vis dar neišvengiamas dokumentas, net jei statote paprastą gyvenamąjį namą. Nors leidimų tvarka Lietuvoje tampa vis skaitmeniškesnė, 2025 m. Statybos leidimų sistema tapo tvarkingesnė ir labiau automatizuota, tačiau reikalavimai padidėjo. Dabar nebeužtenka „vieno brėžinio architekto draugo“ - dokumentacija turi būti aiški, išsami ir atitinkanti teisės aktus.
Atvejus, kada privalomas statybos leidimas nulemia planuojama statybos rūšis, statinio kategorija, paskirtis, ir statybos vieta. Užpildykite formą, ir per keletą žingsnių gausite atsakymą ar Jūsų planuojamų statybų atveju statybą leidžiantis dokumentas yra privalomas.

Statybos Leidimo Gavimo Etapai
Tam, kad jį gautumėte reikės namo projekto, kurį paruošia architektas. Kad procesas vyktų sklandžiai ir kaip įmanoma sparčiau, turėkite kuo aiškesnę namo viziją ir visus savo lūkesčius detaliai papasakokite architektui. Nesijaudinkite dėl visų detalių, visą konkretų namo projektą teikia architektas. Jis esant poreikiui užsako sklypo geodezinius matavimus, padeda užsakyti topografinę nuotrauką, geologinius tyrimus, įvertina būsimo statinio energetinius parametrus ir paruošia statinio viziją pritaikytą jūsų sklypui. Pats namo projektas ir jo parengimas - itin nuoseklus, sudėtingas ir atsakingas žingsnis, kurį lydi tikrai nemažai procedūrų. Laimei, turiu jus nudžiuginti, kad jums visų šių procedūrų tikrai nėra būtina išmanyti.
1. Privalomųjų Projekto Rengimo Dokumentų Surinkimas
Pirmas etapas - surinkti privalomuosius projekto rengimo dokumentus (žemės sklypo nuosavybės dokumentai, sklypo topografinis planas, grunto geologiniai tyrimai), technines projektavimo sąlygas (specialieji architektūros reikalavimai, ESO elektros prisijungimo, vietos vandens tiekimo tvarkančios institucijos prisijungimo sąlygos, ir kt., priklausomai nuo projekto situacijos).
2. Projekto Derinimas
Antras etapas - projekto derinimas. Surinkus ir įvertinus privalomuosius projekto rengimo dokumentus rengiamas statybos projektas.
Dažniausiai projekto derinimų metu institucijos randa projekto neatitikimų teisės aktams - statybų reglamentams ir teikia pastabas projektui pataisyti. Paprastai esant nedidelėms klaidoms, tai gali kainuoti savaitę prarasto laiko, tačiau gali pasitaikyti ir didelių klaidų, dėl kurių projekto suderinimo terminas gali nusikelti mėnesiams, arba gali paaiškėti, kad apskritai nepavyks suderinti projekto.
Teritorijų planavimo dokumentai - bendrieji ir detalieji planai nustato statybos reglamentus, tokius kaip pastato dydį (tūrį, aukštį, plotą ant žemės), pastato vietą sklype. Kiti dokumentai, tokie kaip specialieji planai, taip pat turi didelę įtaką sprendiniams.
Kita klasikinė problema neatitikimai tarp projekto dalių - architektūrinė, konstrukcinė ir inžinerinės dalys nesutampa: langų, durų, perdangų aukščiai ar įvadų vietos skiriasi, pastato ekonominiai rodikliai projekto tekstinėse ir brėžinių dalyse. Dažnai projektas parengiamas neįvertinus priešgaisrinių ar esamų inžinerinių ar susisiekimo komunikacijų ar kitų statinių apsaugos zonų.
Dar vienas svarbus sutikimas - žemės valdytojo, kai statybos darbai peržengia arba priartėja prie sklypo ribos arčiau nei numato teisės aktai, ar sklypui taikomos žemės naudojimo sąlygos ir apribojimai.
3. Prašymo Pateikimas ir Leidimo Gavimas
Visi leidimų prašymai teikiami elektroniniu būdu per sistemą „Infostatyba“.
Planuojantiems pradėti statybas ar jau pastatyto statinio užbaigimo įforminimą, būtina naudotis Lietuvos Respublikos statybos leidimų ir statybos valstybinės priežiūros informacinę sistemą „Infostatyba“ . Valstybine teritorijų planavimo ir statybos inspekcija prie LR Aplinkos ministerijos administruoja IS „Infostatyba“, kurios pagalba „vieno langelio“ principu vartotojams teikiamos elektronines paslaugos. Prašymas ir kiti dokumentai pateikiami nuotoliniu būdu per IS „Infostatyba“.
Sistema perduoda informaciją ir pagal kompetenciją projektą tikrina statybos techninio reglamento STR 1.05.01:2017 „Statybą leidžiantys dokumentai. Statybos užbaigimas. Statybos sustabdymas. Savavališkos statybos padarinių šalinimas. Statybos pagal neteisėtai išduotą statybą leidžiantį dokumentą padarinių šalinimas“, patvirtinto Aplinkos ministro 2016-12-12 įsakymo Nr. D1-878, (toliau - Reglamentas) 9 priedo 1, 3, 4, 5 ir 17 punktuose nurodyti subjektai. Jei trūksta informacijos, apie tai prašymo pateikėjas informuojamas per IS „Infostatyba“.
Jei įvykdyti nurodyti reikalavimai, savivaldybės administracijos įgaliotas valstybės tarnautojas IS „Infostatyba“ užregistruoja prašymą ir ne vėliau kaip per 2 darbo dienas joje paskelbia subjektus, jų įgaliotus padalinius ar įstaigas, kurie privalo pagal nurodytą kompetenciją patikrinti projekto atitiktį Statybos įstatyme nustatytiems reikalavimams. Per nustatytą projekto patikrinimo terminą (įskaitant termino pratęsimą) subjektui nepateikus savo sprendimo (pritarimo ar nepritarimo projektui), laikoma, kad projektui subjektas pritaria.
Jei projektui pritarė visi privalėję jį patikrinti subjektai (įskaitant ir savivaldybės administraciją), savivaldybės administracijos įgaliotas valstybės tarnautojas apie tai, kad statybą leidžiantis dokumentas yra išduodamas, paskelbia IS „Infostatyba“ ne vėliau kaip per 3 darbo dienas nuo projekto patikrinimo termino pabaigos (įskaitant termino pratęsimą); apie tai prašymo pateikėjas automatiškai informuojamas el.
Primename, kad asmuo, norėdamas naudotis IS „Infostatyba“ išorine svetaine, turi būti komercinių bankų internetinės bankininkystės sistemos vartotojas arba turėti asmeninį skaitmeninį sertifikatą, išduotą kvalifikuoto elektroninio parašo paslaugų teikėjo. Jungiantis prie šios svetainės, reikia autentifikuotis per Informacinės visuomenės plėtros komiteto prie Lietuvos Respublikos Vyriausybės elektroninių valdžios vartų portalą www.epaslaugos.lt. Naudojantis elektroninėmis paslaugomis, prašymas ir kiti dokumentai pateikiami nuotoliniu būdu (internetu). Pridedamas projektas turi būti pasirašytas projektą privalančių pasirašyti asmenų elektroniniais parašais.
Į sistemą įkėlus prašymą išduoti statybą leidžiantį dokumentą ir visus reikiamus dokumentus, leidimą statybai išduodančios institucijos įgaliotas valstybės tarnautojas statybos leidimą skaitmeniniu pavidalu per dvi darbo dienas paskelbia informacinėje sistemoje „Infostatyba“.
Svarbūs Aspektai ir Patarimai
- Iš anksto pasiruoškite. Patikrinkite nekilnojamo turto registro centro išrašuose įrašytus apribojimus sklypui ar statiniui.
- Įvertinkite statybos leidimo išdavimo išlaidas.
- Įvertinkite inžinerinių komunikacijų prisijungimo išlaidas. Įvertinkite inžinerinių tinklų prisijungimo kaštus iš anksto, pasitikrinkite kur yra artimiausia ESO elektros tinklų tiekėjo infrastruktūra, ar privaloma bus jungtis į centralizuotus miesto tinklus, ar yra įrengtas privažiavimas prie žemės sklypo.
- Kreipkitės į profesionalus. Laimei, viso popierizmo taip pat galite išvengti, pasirinkus patyrusį, profesionalų specialistą. Tačiau tai yra būtinoji valstybės rinkliava. Nepamirškite, kad bendra suma statybos leidimui gauti taip pat yra architekto projektavimas ir organizacinis darbas, visi reikalingi dokumentai, tyrimai, matavimai ir kt. Geriausias patarimas yra susirasti kompetentingą specialistą ir gerai žinoti ko norite, apie ką svajojate bei dėl ko abejojate.
- Sekite terminus. Nors įprastai savivaldybės pateiktuose šaltiniuose minima, kad įprastas statybos leidimo ir dokumentų tvirtinimas vyksta apie 1 mėnesį, praktika rodo ką kitą. Visgi vidutiniškai statybos leidimą galima gauti per 2-3 mėnesius.
- Laikykitės teisės aktų. Tinkamai gautas statybos leidimas - tai ne formalumas, o būtina sąlyga saugiam, teisėtam ir sklandžiam statybų procesui. Savavališkos statybos gali kainuoti brangiai - ne tik finansine, bet ir laiko prasme.
Statybos Leidimo Galiojimas
Pagal galiojančius Lietuvos Respublikos teisės aktus, statybos leidimai, kurių galiojimas baigėsi 2010 m. spalio 10 d., yra negaliojantys ir statyba pagal šiuos dokumentus yra laikoma nelegaliomis statybomis. Statybos leidimai, kurie baigė galioti po 2010 m.
Reikalingi Dokumentai

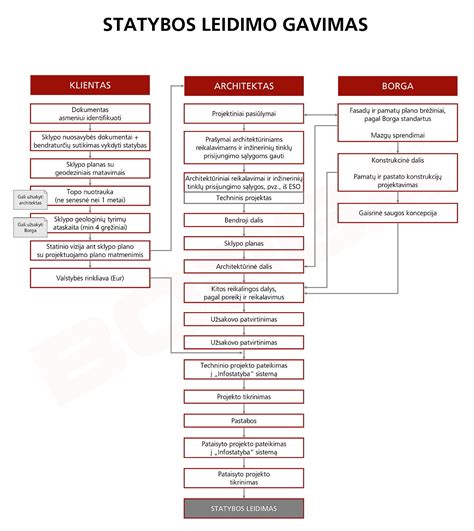

Norint gauti statybos leidimą, būtina pateikti nemažai dokumentų. Dar prieš projektuojant angarą ar kitą pastatą, reikia turėti dokumentą asmeniui identifikuoti, sklypo nuosavybės dokumentus, bendraturčių sutikimus vykdyti statybas ir ne senesnę nei vienerių metų topografinę nuotrauką. Šią nuotrauką gali užsakyti ir architektas. Architektas teikia projektinius pasiūlymus, parengia sklypo planą (su geodeziniais matavimais) ir statinio viziją su ant sklypo plano suprojektuojamo sklypo matmenimis. Jis taip pat teikia prašymus architektūriniams reikalavimams ir inžinerinių tinklų prisijungimo sąlygoms gauti, parengia techninio projekto bendrąją dalį ir sklypo planą. Prie architektūrinės dalies rengimo prisidedame ir mes - Borga konstruktoriai pateikia mazgų sprendimus. Konstrukcinę projekto dalį taip pat atliekame mes - suprojektuojame pamatų ir pastato metalines konstrukcijas, parengiame fasadų ir pamatų plano brėžinius. Taip pat galime prisidėti prie gaisrinės saugos koncepcijos kūrimo. Parengęs visus dokumentus architektas techninį projektą pateikia į sistemą ,,Infostatyba“.
Statinio projekto tikrinimas gali užtrukti 20 darbo dienų, per jas pateikiamos pastabos ir atsižvelgiant į jas projektas pataisomas ir vėl įkeliamas į sistemą.
