Sutikimas Statyti Valymo Įrenginį Arčiau Sklypo Ribos: Reikalavimai ir Atsstumai

Individualiųjų gyvenamųjų namų, sodų bendrijų, kaimiškųjų vietovių gyventojai, kuriems nėra galimybės prisijungti prie centralizuotų kanalizacijos tinklų, įsirengia vietinius nuotekų valymo įrenginius, skirtus buitinėms arba joms artimoms nuotekoms valyti. Nuotekų valymo įrenginiai jau tikrai nebe naujiena. Patikimi ir ilgaamžiai buitinių nuotekų valymo įrenginiai ir nuotekų talpyklos skirtos patogesniam gyvenimui. Be to, tai puikus būdas pasirūpinti švaresne aplinka!

Planuojant buitinių nuotekų valyklos vietą, būtina atsižvelgti į statybos techniniame reglamente (STR) pateiktus reikalavimus.

Šiame straipsnyje aptarsime, kokie reikalavimai taikomi statant nuotekų valymo įrenginį arčiau sklypo ribos, kokie atstumai turi būti išlaikyti ir kada reikalingas kaimynų sutikimas.

Wavin Labko BioKem biologinio valymo įrenginiai

Statybos Leidimas ir Reikalavimai

Valstybinė teritorijų planavimo ir statybos inspekcija prie Aplinkos ministerijos (Statybos inspekcija) primena, kad nusprendus įrengti individualią nuotekų valyklą privaloma parengti statinio projektą ir gauti statybą leidžiantį dokumentą (SLD). Žinotina, kad gyventojams, nusprendusiems įsirengti ir naudoti vietinius nuotekų valymo įrenginius (jeigu galimybė įsirengti vietinį nuotekų valymo įrenginį yra numatyta teritorijų planavimo dokumentuose arba jeigu teritorijų planavimo dokumentų sprendiniai, kuriuose numatomas komunalinių tinklų tiesimas neįgyvendinti) privaloma parengti statinio projektą ir gauti SLD.

Leidimas statyti II grupės nesudėtingąjį statinį (įskaitant individualų biologinį buitinių nuotekų valymo įrenginį) reikalingas tuomet, jei statinys patenka bent į vieną iš teritorijų, nurodytų statybos techninio reglamento STR 1.05.01:2017 „Statybą leidžiantys dokumentai. Statybos užbaigimas. Nebaigto statinio registravimas ir perleidimas. Statybos sustabdymas. Savavališkos statybos padarinių šalinimas.

Įsirengiant vietinę nuotekų valyklą reikėtų vadovautis „Nuotekų kaupimo rezervuarų ir septikų įrengimo, eksploatavimo ir kontrolės tvarkos aprašu“, kurį galima rasti internete. Aplinkos ministro įsakymu Nr. D1-18 jis buvo patvirtintas 2015 m. sausio 9 d. Taip pat svarbu atsižvelgti ir į „Nuotekų filtravimo sistemų įrengimo ir aplinkosaugos taisykles“, kurios patvirtintos 2001 m. gegužės 9 d. įsakymu Nr. Dabar, kai jau žinote, koks turi būti nuotekų valymo įrenginio atstumas nuo namo ir kitų statinių, galite drąsiai pereiti prie kitų žingsnių.

Minimalūs Atstumai ir Sanitarinės Zonos

Statant valymo įrenginį, privalu laikytis numatytų mažiausių leistinų atstumų.

Statybos techniniame reglamente nurodyta, kad mažiausias leistinas nuotekų valymo įrenginių atstumas nuo sklypo ribos turi būti 3 metrai. Tačiau, statant buitinius valymo įrenginius reikia vadovautis ir šiais reikalavimais:

  • Valymo įrenginys negali stovėti arčiau sklypo ribos nei 3 metrai (Statybos įstatymas).
  • Buitinių nuotekų individualių namų valymo įrenginio sanitarinė apsaugos zona - 10 metrų. Jei tokia zona patenka į kaimyno sklypą, reikia gauti kaimyno sutikimą.

Tam, kad buitinių nuotekų valymo įrenginiai atitiktų visus reikalavimus, svarbu išlaikyti minimalius sanitarinius atstumus (nors jie dažnai pavadinami biologinių valymo įrenginių apsaugos zona, iš tiesų buitinėms nuotekoms skirtos valyklos tokios zonos neturi) iki sklype esančių statinių. Visi jie nurodyti statybos techninio reglamento STR 2.02.09:2005 „Vienbučiai ir dvibučiai gyvenamieji pastatai“ 2 priede.

Atstumas nuo jūsų valymo įrenginio iki kaimynų gyvenamojo namo sienos būti ne mažesnis nei 8 metrai (jūsų namui šis reikalavimas netaikomas). Taip pat svarbu išlaikyti ne mažesnį nei 15 metrų atstumą iki šachtinio šulinio arba artezinio gręžinio, jei toks yra (taikoma tiek jūsų, tiek kaimynų šuliniui / gręžiniui). Dažnai kanalizacijos įrengimo darbai atliekami kartu su vandentiekio įvedimu. Tokiu atveju verta įsidėmėti, kad atstumas nuo vandentiekio įvado į namą iki nuotekų valyklos turi būti mažiausiai 7 metrai.

Taip pat svarbu nuotekų tinklus tiesti ne arčiau nei 10 metrų nuo šachtinio šulinio.

Jei šie atstumai neišlaikomi, reikalingas besiribojančių sklypų (teritorijų) savininkų ar valdytojų rašytinis sutikimas.

Kaimyno Sutikimas

Planuojant nuotekų valyklos įrengimo vietą, būtina žinoti ir tai, kad statybos techniniame reglamente nurodyta, jog mažiausias leistinas atstumas nuo kaimyno gyvenamojo namo turi būti 8 metrai, o nuo kaimyno sklypo ribos privalu išlaikyti 1 metro atstumą. Jei šie atstumai neišlaikomi, reikalingas besiribojančių sklypų (teritorijų) savininkų ar valdytojų rašytinis sutikimas.

Jeigu gausite kaimyno raštišką sutikimą (laisva forma), jog jis neprieštarauja, kad įrenginys stovės arčiau jo ribos, galite montuoti ir arčiau.

Jei minimalus sanitarinis atstumas užeina už sklypo ribos, reikalingas kaimyninio sklypo savininko sutikimas, kad jie neprieštarauja dėl minimalių sanitarinių atstumų, kurie patenka į jo sklypo ribas ir apribos jo galimybes statyti pastatus, kasti šulinius.

Atstumas nuo kaimynų tvoros būtų - ne mažiau kaip 3 m. Nuotekų valymo įrenginys - inžinerinis statinys. Minimalus atstumas iki ribos - 1m, bet nuotekų valymo įrenginys turi minimalius sanitarinius atstumus: 8m iki pastato (savo namui netaikoma, taikoma iki kaimyno namo) ir 15m iki šachtinio šulinio (taikoma ir savo šuliniui ir kaimyno).

Statiniai, kurie turi stogą - pastatai, gali būti statomi ne arčiau kaip 3m iki sklypo ribos matuojant nuo labiausiai atsikišančių pastato konstrukcijų (stogai, balkonai ir pan.), jei statinio aukštis iki 8,5m. Dėl kiekvieno papildomam pastato aukščio iki 1m taikomas papildomas 0,5m atstumas iki sklypo ribos, pvz. jei namo aukštis 9m, atstumas iki ribos ne mažesnis kaip 3,5m.

Reljefo Paruošimas

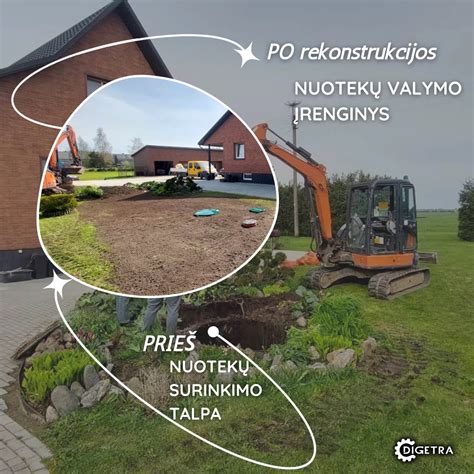

Reljefo paruošimas sklype - tai sklypo paviršiaus ir grunto sąlygų pritaikymas būsimiems kasimo ir montavimo darbams. Kai jau išsirinkote optimalią vietą valymo įrenginiui, įvertinkite vietovės grunto sudėtį, lygumą ir požeminio vandens lygį. Nuo to priklausys, kaip reikės paruošti reljefą ir ką numatyti prieš kasant duobę įrenginiui.

Pirmiausia, patikrinkite grunto tipą ir vandens pralaidumą. Jei jūsų sklype vyrauja priesmėlis ar smėlis, išvalytų nuotekų infiltracija į gruntą bus nesunki. Tačiau jei gruntas molingas, nepralaidus, gali tekti įrengti specialų infiltravimo šulinį arba drenažą, arba svarstyti nuotekų kaupimo rezervuarą vietoje infiltracijos. Grunto tyrimas (kad ir paprastas - iškasant bandomąjį šulinėlį ir patikrinant, ar greitai susigeria vanduo) padės suprasti, ar reikės papildomų sprendimų.

Taip pat sužinokite gruntinio vandens lygį: jeigu vanduo randamas negiliai (pvz., <1,5-2 m gylyje), kasant duobę valymo įrenginiui teks imtis priemonių, kad duobė nepersipildytų vandeniu. Aukšti gruntiniai vandenys gali apsunkinti montavimą - tokiais atvejais montuotojai gali naudoti vandens išsiurbimo siurblius duobei sausininti montavimo metu, o pačią talpyklą montuoti su inkaru (betoniniu pagrindu) arba apsipilti papildomu smėlio sluoksniu aplink, kad tuščia plastikinė talpa vėliau neišplauktų dėl gruntinio vandens keliamos jėgos.

Prieš kasdami, išlyginkite arba paruoškite aikštelę pasirinktoje vietoje. Pašalinkite didesnius akmenis, kelmus, medžių šaknis - viską, kas galėtų trukdyti kasimo darbams ar pažeisti talpyklą. Jei vieta yra nuokalnėje, aplink ją suformuokite nedidelę lygią aikštelę, kad būtų patogu pastatyti ekskavatorių ir kad iškasta žemė netekėtų su lietaus vandeniu atgal į duobę.

Reljefo nuolydis taip pat svarbus vamzdyno klojimui: nuspręskite optimalų maršrutą nuo namo iki įrenginio, kad vamzdynas tiesiogiai ar su minimaliais posūkiais pasiektų įrenginį ir išlaikytų tolygų nuolydį. Jei reljefas labai status, gali reikėti projektuoti tarpinius šulinius arba naudoti nuotekų siurblį (kėlimo siurblinę) - šiuos sprendimus paprastai numato projektas.

Atkreipkite dėmesį, kad Lietuvos klimato sąlygomis nuotekų vamzdynus reikia tiesti pakankamai giliai, kad jie neužšaltų žiemą. Įprastai vamzdžiai klojami ne mažiau kaip 1,2 m gylyje (po žiemos įšalo lygiu) arba izoliuojami specialia termoizoliacija, jei tenka tiesti negiliai. Planuodami reljefą, įsitikinkite, kad vamzdyno trasa neturės žemų vietų, kuriose gali kauptis vanduo ir užšalti.

Galiausiai, numatykite, kur dėsite iškastą gruntą. Kasant duobę talpyklai ir tranšėją vamzdžiams, susidarys nemažai žemių. Jeigu sklype yra vietos, trumpam supilkite jas į krūvas šalia kasinėjimo zonos, bet taip, kad netrukdytų technikai privažiuoti. Saugokite, kad žemių sankaupos neužverstų gretimų augalų arba nepatektų į kaimyno sklypą.
