Jeigu vyksta jūsų namo statybos, esate NT vystytojai arba įmonė, kuri tuoj įsikurs naujose patalpose, jums būtų naudinga žinoti tai, kaip vyksta elektros įvedimas. Šis procesas kiek skiriasi individualiam namų ūkiui bei įmonei ar verslui, tačiau visa tai mes apžvelgsime šiame tekste. Šiame straipsnyje papasakosiu, kaip mums pavyko įsivesti elektrą į sklypą.
Namo savininkai turi kreiptis į Energijos Skirstymo Operatorių (ESO) ir atlikti keletą veiksmų tam, kad jie būtų prijungti prie elektros tinklų. Neišsigąskite, jeigu norite naudotis nepriklausomo tiekėjo paslaugomis.
Primenu, jog visus straipsnius apie namo statybas galite rasti čia.
Kas stumia Europą į naują karą? Šakalienės prisipažinimas ir tektoniniai geopolitiniai lūžiai
Pirmieji Žingsniai: Prisijungimo Sąlygos Ir Statybos Leidimas
Pirmas veiksmas buvo išsiimti prisijungimo sąlygas iš ESO (kitaip būtume negavę statybos leidimo). Nusimatėme, jog reikės 15kW galios.
Gavus statybos leidimą, prasidėjo dideli neaiškumai dėl pačio proceso, dokumentų, kuriuos reikia pasirašyti su ESO ir pan. Long story short pradėjom viską derinti su ESO, bet užbaigėme su nepriklausomu elektriku.
Prisijungus prie manoelektra.lt galima stebėti pateiktus dokumentus, laukiančius dokumentus, sumas, kiek ir už ką reikės mokėti (gana patogi sistema), bet... Buvo skambinta daug kartų į ESO teirautis, kaip vyks visas procesas, už ką bus mokami pinigai, apie sutarties sąlygas ir t.t., bet mums taip ir liko daugybė klaustukų ir visas įvedimo procesas pasirodė per sudėtingas.

Bendradarbiavimas Su Nepriklausomu Elektriku
Nei viena konsultantė nesugebėjo paaiškinti, kaip ir kur bus atvedami kabeliai ir kitų techninių dalykų. Atrodė, jog aš suprantu daugiau nei jos, tad mes kreipėmės į nepriklausomą elektriką, kad elektrą įvestų jis ir parengtų rangovo aktą, kurio reikia, kad ESO galėtų prijungti mus prie elektros tinklų.
Nenorėjome įsivesti laikinos elektros dėžutės kažkur sklypo kampe (taip siūlė ESO), nes pastačius namą būtų tekę vėl atlikti kasimo darbus, kad atsivesti dėžutę į tikslią vietą, tad nusprendėme, jog pirmiausia pasidarome pamatus, o elektrą įsivesime į tą vietą, kur ir namuose stovės elektros skydelis.
Kabelio Tipas Ir Jo Privalumai
Pliusas, jog vedant elektrą ne per ESO, galima rinktis kabelio tipą. Pasirinkome varinį (16 m2), kiek supratau iš ESO, jie deda aliuminius. Žinoma, tokio gero kabelio šiuo metu nereikia, bet neaišku, kas bus po 10 metų. Elektriniai įrenginiai, el. automobiliai, dviračiai, paspirtukai reikalauja didesnės galios, tad ateityje bus mažiau galvos skausmo.

Darbo Eiga Ir Saugumo Priemonės
ESO elektros spinta stovi kitapus kelio, tad reikėjo jį perkasti. Kasant kelią buvo jaudulio, kad neužkabintų esamų komunikacijų, bet viskas praėjo sklandžiai, nors kasimas buvo sunkus (pasirodo kelias supiltas iš plytų ir akmenų).
Kabelį klojo 70 cm gylyje raudoname gofruotame vamzdyje, o po keliu gofrą įdėjo į dar vieną d=110 gofrą, kad kiti kasantys kelią jo nenutrauktų. Taip pat uždėjo apsauginę juostą 10 cm virš vamzdžio. Dar įdėjom papildomai vieną tuščią d110 vamzdį po keliu, jeigu kada nors reiktų kažką pravesti į kitą kelio pusę.
Taip pat elektrikas pasiūlė įmesti į griovį dar vieną tuščią gofrą Telia internetui, o aš dar sugalvojau, jog reikia dar vienos gofros, kad atvesti kabelį iki kiemo vartų. Iš viso gavosi dvi d110 gofros po keliu ir 3 gofros sklype iki katilinės.

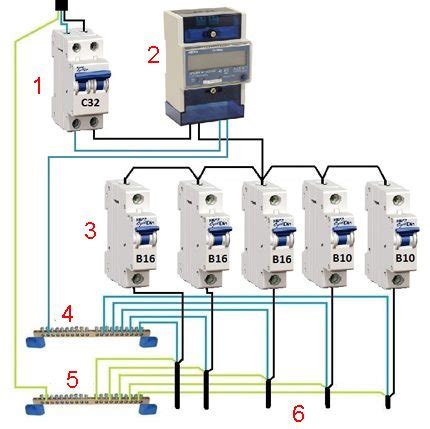

Katilinėje pastatė laikiną statybinę dėžutę su saugikliais ir rozetėmis ir dar įdėjo nuotekio rėlę dėl saugumo. Atvažiavo matininkas, nužymėjo laidą. Pamatavus varžą, ESO varža buvo žymiai prastesnė nei mūsų padaryta pamatuose (apie pamatų įžeminimą galite skaityti čia).
Tas pats elektrikas suvedė visus duomenis ir suderino su ESO, tad prisijungę prie savitarnos pamatėme, jog pateiktas rangovo aktas ir ESO galės atvažiuoti pajungti skaitliuką.
ESO teikia galimybę metams (ar kitam laikotarpiui) sustabdyti mokėjimus, jeigu elektra nebus naudojama, tad tą ir padarėme (užsakėme laikiną nevartojimą).
p.s. elektros kabelis ir dujų vamzdis turėtų eiti ne arčiau kaip 1 m vienas nuo kito.
Elektros Įvedimo Kainos
Svarbu žinoti, kiek kainuoja elektros įvedimas į sklypą. Pateikiame pavyzdį, kiek kainavo elektros įvedimas aprašytu atveju:
- Už elektros įvedimo sutartį ESO sumokėjome ~75 Eur
- Už paslaugas ir medžiagas iš nepriklausomo elektriko sumokėjome 678 Eur (dar gavome vieną pasiūlymą už 1200 Eur).
Atsakymai Į Dažniausiai Užduodamus Klausimus
Klausimas: Turiu sodo sklypą, elektros stulpas yra už gatvės. Ką reikia padaryti, kad atvesti elektrą į sklypą jeigu namo dar nėra, o statybų nepradėsi be elektros. Ir kiek tai kainuoja.
Atsakymas: Pirmiausia reikėtų kreiptis į AB ESO su prašymu prijungti sodo sklype planuojamą statyti namą. Tą galima padaryti prisijungus prie www.manogile.lt arba artimiausiame klientų aptarnavimo centre. Pildant paraišką reikėtų nurodyti, kad pageidaujama elektros apskaitos vieta yra prie sklypo ribos ir kad projektavimą organizuoja AB ESO.
AB ESO samdomas projektuotojas su namo savininku suderins konkrečią vietą, kuri būtų patogi ir AB ESO darbuotojams, ir namo savininkui. Kuomet AB ESO išduos technines sąlygas ir parengs prijungimo paslaugos sutartį, pastarojoje bus nurodyta ir paslaugos kaina. Tik sumokėjus naujo vartotojo prijungimo paslaugos mokestį bus organizuojami visi su šia paslauga susiję darbai.
Papildomai kainuos įvadinio kabelio nuo elektros apskaitos skydo iki namo ir namo statybinio skydelio montavimo darbai, o taip pat elektriniai matavimai, dokumentų rengimas, įskaitant Elektros energetikos įrenginių techninės būklės aktą. Šių papildomų darbų (priklausomai nuo apimties) kainą atskiru susitarimu susiderinsite su Jūsų pasamdytu rangovu.
Reikėtų atkreipti dėmesį, kad Elektros energetikos įrenginių techninės būklės aktą ir kitus matavimų dokumentus galės parengti tik atestuota įmonė.
Yra du variantai atvedant elektrą į sklypą:
- Kreiptis į elektros tinklus ir prašyti, kad pajungtų elektrą.
- Gali būti taip, kad elektros tinklai pirma pareikalaus statybos leidimo, o tik tada jums pastatys elektros apskaitą. Tad pirma Jums reikės susiderinti pastato projektą.
Norint atvesti elektrą į sklypą jeigu namo dar nėra, reikia gauti iš elektros tinklų techninės sąlygas reikiamam galingumui, užsakyti projektą ir pateikti elektros tinklams. Jie sudaro paslaugos sutartį, apmokat procentinė piniginė suma atvado įrengimui, darbus vykdo elektros tinklai iki kabelinės dėžės jūsų sklypo įšorinės ribos. Jūsų pasamdyta atestuota įmonė vykdo elektros darbus sklypo ribuose, įrengia laikina skydą ir priduoda valstybinei energetikos inspekcijai. Pažymą pateikiate elektros tinklams, jie įrengia elektros skaitiklį.
Tam, kad galėtumėte prisijungti elektrą, Jums reikalingas būsimo namo projektas ir elektros atvedimo projektas bei statybų leidimas šiems projektams. Šių projektų kaina priklauso nuo namo dydžio ir elektros prisijungimo sąlygų.
Klausimas: Ar įmanoma įsivesti elektrą į namų valdos sklypą, jeigu dar nėra jokio namo projekto (planuojama tik kažkada ateityje statyti gyvenamąjį namą), o elektra reikalinga laistymo sistemoms, ūkio darbams ir pan. Kiek suprantu, tokiu atveju, galima įsivesti tik laikinąjį elektros įvadą 12 mėn, ir tokią sutartį reikės vis pratęsinėti? Ar yra kitokia galimybė, būdai?
Atsakymas: Jeigu sklypas yra gyvenamosios paskirties ir planuojate statyti namą, tuomet teikiant paraišką AB ESO reikėtų pateikti namo projektą. Jeigu statiniui projektas nereikalingas, tuomet reikėtų gauti iš savivaldybės arba iš infostatyba pažymą (pastaruoju atveju geriau prašyti architekto arba projektuotojo pagalbos), jog šiam statiniui projektas nereikalingas ir ją pateikti AB ESO teikiant paraišką prijungimui.
Laikiną prijungimą prie AB ESO elektros tinklo bet kuriuo atveju reikės pratęsinėti kol bus toks poreikis. Jeigu sklypas namų valdos, tai gali būti įvestas pastovus įvadas, tik mokėsite ne 50%, bet 100% nustatytų prijungimo įkainių.
Taigi, prieš pateikiant paraišką įvesti elektros energiją, pirmiausiai reikėtų susiskaičiuoti kiek elektros jums reikės. Šią užduotį įvykdyti padės rekomenduojamos elektros galios skaičiuoklė, kurią galite rasti ESO puslapyje.
Jeigu pildote internetu, paraiškoje turėsite pasirinkti, kokią paslaugą norite įsivesti, pažymėti svarbiausią aktualią informaciją (pvz. ar jau yra elektros tinklų įvadas bei ar esate namų (privatus) ar verslo klientas). Toliau reikės suvesti savo kontaktinius duomenis ir objekto adresą. Jau minėtoje skaičiuoklėje galite sužinoti preliminarią darbų atlikimo kainą. Paprastai ESO išnagrinėja ir atsakymą pateikia per 2 darbo dienas.
Taip pat verta paminėti, kad, jeigu elektros tinklų projektą atliekate patys (su savo pasirinktu projektuotoju), tada reikės prijungimo projektą derinti su atsakingomis institucijomis.
Šiais laikais taip pat aktualu yra elektromobiliai bei elektromobilių krovimo stotelės. Tam tikrais atvejais klientui gali tekti ir pačiam pasirūpinti tam tikrais patobulinimais, tačiau dažniausiu atveju operatoriai atvyks įrengti tinkamų sistemų.
Negalima nieko teigti absoliučiai, kadangi paramos priemonės gali būti keičiamos, paskelbiamos naujos ir panaikinamos senos. Tačiau parama paprastai suteikiama elektromobilio įsigijimui arba kuomet seną, taršų automobilį keičiate į elektromobilį.
Už elektros įvadus ir galios didinimą atsakingas ESO.
