Daugiabučių namų renovacija Lietuvoje: kur kreiptis ir kokią paramą galima gauti

Kiekvienas norime gyventi jaukiuose ir taupiuose namuose. Europos Komisija skaičiuoja, kad pastatuose suvartojama apie 40 proc. visos šilumos energijos. Tai sudaro daugiau nei trečdalį į aplinką išmetamo anglies dvideginio Europos Sąjungoje. Atnaujinus seną daugiabutį namą, sutaupoma apie 50-70 proc. iki renovacijos suvartojamo šilumos kiekio. Per vienerius metus - vidutiniškai 15 687 tonų mažiau CO2 išmetimų į aplinką. Jūsų ir daugumos kaimynų sprendimu atlikta namo renovacija sumažins nuo 40 iki 70 procentų buvusių šildymo išlaidų.

Lietuvoje daugiabučių renovaciją reglamentuoja įvairūs teisės aktai ir programos, o gyventojams siūloma valstybės parama ir lengvatinės paskolos. Daugiabučių namų atnaujinimas (modernizavimas) yra svarbus žingsnis siekiant pagerinti gyvenimo kokybę, sumažinti energijos sąnaudas ir tausoti aplinką. Būsto atnaujinimas padidins ir turto vertę, kuris taps žymiai patrauklesne investicija.

Tad, kur kreiptis dėl renovacijos ir kokią paramą galima gauti? Aptarkime viską išsamiau.

Kodėl verta atnaujinti savo namą?

  • Atnaujinus seną daugiabutį namą, sutaupoma apie 50-70 proc. iki renovacijos suvartojamo šilumos kiekio.
  • Jūsų ir daugumos kaimynų sprendimu atlikta namo renovacija sumažins nuo 40 iki 70 procentų buvusių šildymo išlaidų.
  • Būsto atnaujinimas padidins ir turto vertę, kuris taps žymiai patrauklesne investicija.

APVA parama namo renovacijai 2025 m.

APVA parama namo renovacijai 2025 m. suteikia galimybę kompensuoti investicijas į energinio efektyvumo didinimą, įskaitant langų keitimą, sienų, pamatų, grindų, stogo apšiltinimą, šildymo sistemos atnaujinimą ir kitas priemones. APVA parama individualaus namo renovacijai 2025 m. gali siekti iki 14 500 eurų vienam projektui, priklausomai nuo namo dydžio ir atliktų darbų.

Paraiškų teikimo reikalavimai lieka tokie patys kaip 2024 m., įskaitant energinio naudingumo klasės pagerinimą.

Pavyzdys: Jei Jūsų namo naudingasis plotas yra 100 m², maksimali kompensacija būtų 7 500 eurų. Svarbu žinoti, kad modernizavimo darbai turi būti atlikti iki 2026 metų pabaigos - t. y. per 15 mėnesių nuo kvietimo pabaigos. Beje, jei jau esate pradėję darbus - gera žinia: patirtos išlaidos gali būti kompensuojamos, jei jos fiksuotos nuo 2022 m.

Dokumentai reikalingi APVA paramai gauti

Prieš pradedant gyvenamojo namo renovaciją, būtina pasirūpinti keliais svarbiais dokumentais. Vienas jų - energinio naudingumo sertifikatas renovacijai, kuris parodo pastato esamą energinę klasę. Jeigu šių dokumentų neturite, rekomenduojame kuo greičiau kreiptis dėl jų parengimo.

Jeigu dėl kokių nors priežasčių renovaciją pradedate anksčiau nei gavote sertifikatą ir pažymą, būtina fiksuoti visus darbus nuotraukomis - tiek prieš pradedant, tiek viso proceso metu.

  • Namo 4 foto: Nufotografuokite namą iš visų pusių prieš renovaciją. Visus atliekamus darbus fotografuokite.
  • Pažyma APVA su eksperto rekomenduotais atnaujinimo darbais: Ekspertas įvertins, kokie konkretūs darbai reikalingi energiniam efektyvumui padidinti, ir pateiks juos pažymoje.
  • Paruošti atnaujinto namo nuotraukas - būtina pridėti aiškias nuotraukas iš visų pusių, taip pat atnaujintų konstrukcijų ar inžinerinių sistemų (pvz.

Šie dokumentai yra būtini norint pateikti paraišką APVA paramai namo renovacijai 2025 m. Juos galite pasiruošti iš anksto, nelaukdami oficialių paraiškų datų paskelbimo. Tai padės sutaupyti laiko ir išlaidų, nes paskelbus APVA paramą, specialistai dažnai būna užkrauti darbais, o paslaugų kainos gali reikšmingai išaugti. Turėdami šiuos dokumentus iš anksto, galėsite pasiruošti renovacijos darbams ir pateikti paraišką jau pirmosiomis priėmimo dienomis.

Kur kreiptis dėl renovacijos?

Jei vienas ar keli kaimynai nori renovuoti namą, jie gali kreiptis į ,,Alytaus pastatų administratorių“, kuris suorganizuos gyventojų susirinkimą, pristatys galimus pastato ir jo inžinerinių sistemų atnaujinimus, renovacijos sprendimus bei procedūras. Administratorius taip pat pasidalins praktine patirtimi iš jau vykdytų renovacijos projektų.

AB „Šiaulių energija“ yra paskirta Šiaulių miesto savivaldybės energetinio efektyvumo didinimo daugiabučiuose namuose programos įgyvendinimo administratoriumi.

Maloniai prašome kreiptis į AB ,,Šiaulių energija“ gamybos, technikos ir modernizavimo skyriaus specialistus el. +370 41 591 238, jei Jums reikia konsultacijos ar pageidaujate, kad šie atvyktų į daugiabučių namų butų ir kitų patalpų savininkų susirinkimus pristatyti daugiabučių namų atnaujinimo (modernizavimo) projektų įgyvendinimo procesus.

Kilus įtarimams dėl renovacijos kokybės

Kilus įtarimams dėl to, ar teisingai montuojami langai, klijuojamos šiltinimo plokštės, montuojami radiatoriai ir pan., gyventojai gali kreiptis į renovacijos administratorių arba techninį prižiūrėtoją. Verta atsiminti, kad visam renovacijos darbų procesui vadovauja renovacijos administratorius, o techninės priežiūros specialistas yra jo dešinioji ranka. Todėl kreiptis į tiesiogiai į administratorių - vienas trumpiausių kelių.

Jeigu abejonių dėl renovacijos kokybės visgi neišsklaido nei administratorius, nei techninis prižiūrėtojas, tuomet verta kreiptis į renovaciją prižiūrinčias institucijas - BETA arba VTSPI regioninį padalinį. Tai galima padaryti ir paskambinus telefonu, ir parašius elektroniniu paštu.

Taip pat, vienas iš trumpiausių kelių gauti atsakymus į visus rūpimus klausimus - gamybiniai susirinkimai, kurie rengiami kiekvieną savaitę prie renovuojamo namo. Tokiuose susitikimuose dalyvauja projekto administratorius, techninis prižiūrėtojas, rangovas. Drauge jie aptaria, kaip vyksta renovacija. Informaciją apie susitikimus, jų laiką gali suteikti bendrijos pirmininkas arba renovacijos administratorius.

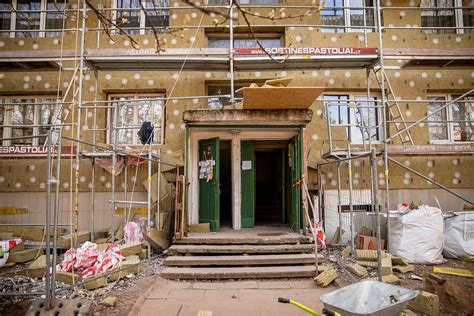

Tęsiama daugiabučių namų renovacija

Renovacijos procesas: žingsnis po žingsnio

Visų pirma, reikėtų žinoti, jog procesas iki renovacijos pradžios truks apie pusę metų - taip yra dėl gana ilgų terminų, teisiniame reglamentavime numatytų kiekvienam žingsniui.

  1. Pirmas žingsnis: apsisprendimas
    Susipažinę su informacija, gyventojai balsuoja ir taip apsisprendžia dėl dalyvavimo renovacijos programoje. Balsavimas vyksta „už“ arba „prieš“ pasiūlymą parengti investicinį planą. Tam, kad šis planas būtų rengiamas, turi pritarti dauguma butų ir kitų namo patalpų savininkų.
  2. Antras žingsnis: investicinis planas
    Investicinis planas - tai dokumentas, kuriame detaliai įvertinamas namas: jo energinis efektyvumas, šildymo ir kitų inžinerinių sistemų, stogo, sienų, fasadų būklė. Investiciniame plane taip pat pateikiami galimi renovacijos variantai bei konkrečių atnaujinimų pasiūlymai: koks turėtų būti šildymas, ar reikia keisti/remontuoti stogą, kaip šiltinti ir atnaujinti fasadą.
  3. Trečias žingsnis: BETA ir banko vertinimas
    BETA namo investicinio plano atrinkimo kriterijai gali būti labai įvairūs ir priklausyti nuo daugybės veiksnių, tačiau praktika rodo: kuo namas didesnis ir kuo mažesnis jo energinis efektyvumas, tuo didesnė tikimybė, kad bus nuspręsta jį renovuoti.
  4. Ketvirtas žingsnis: projekto rengimas
    Gavęs banko sprendimą, administratorius skelbia projektavimo darbų pirkimą. Projekte numatomos visos renovacijos detalės ir gyventojų pasirinkti namo atnaujinimo sprendimai. Projektas derinamas su miesto architektais, savivaldybe, priešgaisrine gelbėjimo tarnyba, ESO ir kitomis institucijomis. Parengtą ir suderintą projektą tvirtina gyventojai, vykdoma privaloma projekto ekspertizė ir išduodamas statybos leidimas.
  5. Penktas žingsnis: rangovo pasirinkimas
    Renovacijos projekto administratorius skelbia dviejų savaičių trukmės konkursą rangovams. Per šį laikotarpį jie gali susipažinti su renovacijos projektu, aplankyti ir įvertinti planuojamą renovuoti pastatą bei pateikti savo pasiūlymus. Renovacijai atlikti pasirenkamas rangovas, pasiūlęs įgyvendinti projektą remiantis ekonominio naudingumo kriterijais.
  6. Šeštas žingsnis: namo renovacija
    Renovacijos projekto administratoriui įsitikinus, kad pasirinktas rangovas yra tinkamas, atrenkamas renovacijos techninis prižiūrėtojas, kuris yra pagrindinis projekto administratoriaus ir gyventojų pagalbininkas, užtikrinsiantis statybos darbų kokybę. Atlikus minėtus parengiamuosius žingsnius, pradedama namo renovacija, kurios darbai trunka nuo 6 mėnesių iki metų.

Finansavimo aspektai

Paraiška su investicijų planu teikiama APVIS sistemoje. Jei planas patvirtinamas, butų savininkai gali kreiptis dėl lengvatinės paskolos. Skiriama parama pagal fiksuotus įkainius. Pvz., už kiekvieną naudingojo ploto kv. Patvirtinus finansavimą, prasideda darbų organizavimas.

Paraiškos vertinamos pagal pateikimo laiką ir įtraukiamos į finansuojamų projektų sąrašą, jei tenkinami reikalavimai.

Paskolos sąlygos

Visos pagrindinės sąlygos nustatytos daugiabučių namų atnaujinimo (modernizavimo) tvarkos apraše.

  • Paskola, kuriai taikomos 3 proc. fiksuotos palūkanos (visu paskolos laikotarpiu nekintančios palūkanos), suteikiama iki 20 metų.
  • Paskolą gyventojų vardu arba savo vardu, gyventojų naudai ima projekto administratorius, kuris gali būti savivaldybės programos įgyvendinimo administratorius arba bendrojo naudojimo objektų valdytojas (daugiabučio namo butų ir kitų patalpų savininkų bendrija, jungtinės veiklos sutartimi įgaliotas asmuo).
  • Lengvatinės renovacijos paskolos teikiamos nereikalaujant turto įkeitimo.
  • Projekto administratoriui pateikus atliktus rangos darbus pagrindžiančius dokumentus apmokami statybos darbai (pinigai išmokami tiesiogiai rangovams už atliktus darbus).
  • Paskolos grąžinimas ir palūkanų mokėjimas gali būti atidėtas iki 2 kalendorinių mėnesių nuo valstybės paramos lėšų gavimo ILTE sąskaitoje dienos.
  • Netaikomi jokie papildomi paskolos išdavimo, paskolos administravimo, sutarties sąlygų keitimo ir išankstinio grąžinimo mokesčiai.

Reikalavimai daugiabučiui

Paskolų daugiabučiams namams atnaujinti tvarkos apraše nurodyta, kad butų ir kitų patalpų savininkų, turinčių daugiau kaip 90 kalendorinių dienų pradelstų mokėjimų komunalinių paslaugų teikėjams, finansų ir lizingo bendrovėms, kitoms institucijoms bei organizacijoms, viršijančių 300 EUR, skaičius bendruoju atveju neturi būti didesnis kaip 10 procentų visų butų ir kitų patalpų savininkų. Butų, nuosavybės teise priklausančių savivaldybėms, įsiskolinimai nėra sumuojami prie bendrų daugiabučio namo įsiskolinimų.

Projekto administratorius teikdamas paraišką turi pateikti pažymas tik iš komunalinių (elektros, šildymo, karšto vandens, šalto vandens, dujų tiekimo, bendrojo naudojimo objektų valdytojų) paslaugų teikėjų apie gyventojus, kurie yra skolingi daugiau kaip 90 k. d., nurodant įsiskolinimo dydį.

Investicijų planas ir finansinė nauda

Apskaičiuoti ir suvokti finansinę renovacijos naudą turi padėti investicijų planas, kurį būtų galima apibūdinti kaip būsimo namo atnaujinimo (modernizacijos) santrauką, kurioje išnagrinėjami visi galimi pagrindiniai planuojamos veiklos aspektai, pateikiamas projekto finansinis pagrindimas bei preliminarus, su konkrečiu projektu susijusių, rizikų įvertinimas.

Investicijų planas yra ne tik formali daugiabučio namo techninę ir energinę būklę nustatanti studija, bet pagrindinis dokumentas, kuriuo vadovaujantis įvertinamas investicijų poreikis bei, skyrus paskolą, ruošiamos techninės užduotys daugiabučio namo techninio projekto parengimo bei rangos darbų pirkimų dokumentams.

Palūkanų skaičiavimas

Palūkanos pradedamos skaičiuoti nuo pirmosios išmokos rangovui ir skaičiuojamos tik nuo išmokėtos sumos, o ne nuo sumos, dėl kurios pasirašyta sutartis. Taip pat atkreiptinas dėmesys, kad palūkanos skaičiuojamos ir tuomet, kai jų mokėjimas yra atidedamas.

Paskolos grąžinimo ir palūkanų mokėjimo grafikas sudaromas pasibaigus paskolos ir (ar) palūkanų mokėjimo atidėjimui, kuris dažniausiai baigiasi praėjus dvejiems mėnesiams nuo valstybės paramos gavimo dienos.

Mokėjimo prašymai ir procedūros

Mokėjimo prašymai teikiami prisijungus vykdytojų zonoje. Paskolos lėšos išmokamos vienu arba keletu mokėjimų, pervedant jas tiesiogiai į Rangovo (-ų) sąskaitą (-as) pagal Projekto administratoriaus pateiktus tinkamus Mokėjimo prašymus.

Kartu su Mokėjimo prašymais Projekto administratorius Paskolos davėjui privalo pateikti: tinkamą Statybos darbų priėmimo - perdavimo aktą, galiojančios rangos darbų sutarties ir jos priedų kopijas, Sutartyje numatytas užtikrinimo priemones ir kitus nurodytus dokumentus.

Visais su statybos darbais susijusiais turėtumėte kreiptis į projekto administratorių, kadangi jis yra atsakingas už rangovo sudarytų statybos perdavimo-priėmimo aktų pasirašymą ir mokėjimo prašymų ILTE teikimą.

Sąskaitų gavimas ir mokėjimas

Svarbiausia tinkamai ir laiku mokėti įmokas, kaip tai nurodyta paskolos grąžinimo grafike. Sumokėjus didesnę įmoką nei numato paskolos grąžinimo grafikas, laikomasi šio eiliškumo: pirmiausia dengiami einamieji mokėjimai, o likutis įskaitomas kaip permoka, kuria dengiami ateities mokėjimai.

Socialinė parama

Jeigu turite teisę gauti socialinę paramą įmokų mokėti nereikia, nes kompensacijos laikotarp...

Atnaujinus daugiabutį, gyventojai ima kitaip rūpintis bendru turtu, atsiranda bendruomeniškumo jausmas ir atsakomybė už aplinką. Sutvarkius šildymo sistemą, apšiltinus sienas, išnyksta problema, kai vienuose butuose per karšta, o kituose - vos 15 laipsnių. Šiluma tampa tolygi, o gyventojai pagaliau gali jaustis patogiai - be striukių ir megztinių žiemą.
