Planuojate statyti nuosavus namus ir galvojate, kaip išvengti netikėtų išlaidų? Be aiškaus finansinio plano, visas statybos procesas gali tapti sudėtingas ir neprognozuojamas. Statybos sąmata yra pagrindinis dokumentas, suteikiantis skaidrumą ir padedantis valdyti biudžetą nuo pat pradžios.
Statybos sąmatos sudarymas reikalauja atidaus planavimo ir kruopščių finansinių apskaičiavimų kad išvengtumėte netikėtų išlaidų ir statybos procesų trikdžių. Pasinaudokite kvalifikuotų specialistų patirtimi kurie įvertins jūsų projekto ypatybes ir padės pasirinkti tinkamą sąmatos tipą o tai padės numatyti visus kaštus nuo pat pradžių.
Pamatų įrengimas. Poliniai - gręžtiniai pamatai su thermo rostverku.
Kas yra statybos sąmata?
Statybos sąmata yra pagrindinis finansinis dokumentas, kuris detalizuoja visas būsimas išlaidas ir sąnaudas statybos, renovacijos ar rekonstrukcijos projektuose. Statybos sąmata tampa svarbiu dokumentu, kuris padeda užtikrinti skaidrumą ir kontrolę visame statybų procese. Statybos sąmatos yra labai įvairios ir pritaikytos skirtingoms projekto rūšims bei poreikiams. Kiekvienas sąmatos tipas turi specifinių ypatybių ir reikalavimų.

Sąmatos sudarymo svarba
Statybos sąmatos sudarymas yra kompleksinis procesas, reikalaujantis detalaus planavimo ir profesionalaus požiūrio. Statybos sąmatos sudarymas reikalauja atidaus planavimo ir kruopščių finansinių apskaičiavimų kad išvengtumėte netikėtų išlaidų ir statybos procesų trikdžių.
Teisiniai aspektai
Statybų sektoriuje teisiniai reikalavimai yra itin svarbūs ir griežtai reglamentuojami Lietuvos įstatymais. Statybos įstatymai numato konkrečias teisines pasekmes už reikalavimų nesilaikymą, įskaitant baudas, statybų sustabdymą ar net teisinius procesus.
Dažnos klaidos ir kaip jų išvengti
Dažniausios namo statybos klaidos gali reikšmingai paveikti viso projekto sėkmę ir biudžetą. Siekiant išvengti potencialių klaidų, rekomenduojama pasitelkti profesionalius konsultantus, kruopščiai planuoti kiekvieną darbo etapą ir nuolat vykdyti kokybės kontrolę.
Sąmatos kaina ir specialistų pasirinkimas
Statybos sąmatos kaina ir specialistų pasirinkimas yra vieni kritingiausių projekto sėkmės veiksnių.
Praktiniai patarimai ir įžvalgos
Pagrindinė nuostata, padėsianti sėkmingai pastatyti namą iki galo yra išankstinis biudžeto planavimas ir nuoseklus jo laikymasis. Taip pat labai svarbu laikytis statybų grafiko, laiku pasirinkti ir užsakyti statybines ir apdailos medžiagas, susitarti su meistrais, kad statybos procesas neužsitęstų ir nereikėtų patirti papildomų išlaidų dėl patiriamų prastovų.
Racionalus taupumas yra pagirtinas, tačiau manymas, kad vien tik taupymas visur kur tik įmanoma yra statybos sėkmės pagrindas, yra klaidingas. Atskirai užsakyti statybos sąmatą statant ar remontuojant būstą, dar nėra visuotinai priimta. Labai detalios sąmatos sudarymas kainuoja iki 0,7 procento bendros statybų sąmatos kainos, tačiau gali sutaupyti kelias dešimtis procentų bendro biudžeto išlaidų.
Kuo sąmata bendresnė, tuo praktikoje didesnė objekto kaina. Pavyzdžiui, jei statybininkai namo statybą įvertina milijonu litų, tai, tvarkingai ir smulkiai sudarius jo sąmatą, statybos kaina gali sumažėti ir iki 0,5 milijono litų.
Sąmatos etapai
Sąmata yra vienas iš pirmųjų darbų kelyje į nuosavą namą ar naujai suremontuotą būstą. Kai mes pasirenkame sklypą ir namo tipą ar suplanuojame, kaip remontuosim būstą, kitas etapas - gauti paskolą. Tam reikia sudaryti darbų ir medžiagų sąmatą, pagal kurią bankas spręs, kokia suma bus suteikta. Svarstymo laikotarpiu bankas nereikalauja itin detalios sąmatos, ją galima pasiruošti patiems.
Tačiau, jei patirties statybos darbuose nėra, dažniausiai sudaromos sąmatos su 40-80 procentų paklaida, realiai beveik visada išlaidos didėja. Norint gerokai tiksliau įvertinti būsimas išlaidas ir savo galimybes, reikėtų kreiptis į profesionalius sąmatininkus. Jų padaryta jau pirminė sąmata, tikėtina, bus su maksimalia 30 procentų paklaida.Gerokai tikslesnę sąmatą profesionalus sąmatininkas paruoš gavęs visų sričių projektus. Pirmiausia, tai konstrukcinis projektas, kuriame konstruktorius įvertina reikiamus konstrukcinių medžiagų matmenis ir kiekius. Turėdamas šiuos projektus, sąmatininkas sudaro detalią sąmatą. Šioje sąmatoje projekto kaina būna su 5-15 procentų paklaida.
Konkursinė sąmata
Nerodant kainų ir gamintojų, paruošiama konkursinė sąmata, kuri siunčiama statybininkams ar medžiagų pardavėjams. Vieni statybininkai gali paruošti sąmatą su visai kita darbų technologija ar medžiagų savybėmis nei kiti statybininkai, nes daugelis jų daugiausia dirba su tam tikromis medžiagomis, pagal tam tikras technologijas ir kitų nežino. To nežinantis užsakovas susigundo mažiausia kaina, gaudamas ne mažiausią kainą, o pigesnes ir dažniausiai prastesnės kokybės paslaugas ar medžiagas.
Taip pat pačių statybininkų sąmatoje gali būti kas nors neįvertinta ir tai gali iškilti darbų eigoje, savo ruožtu tai gali didinti bendrą darbų sąmatą, jei rangos sutartyje nenumatyta galutinės kainos riba. Konkurse geriausia pateikti visiems dalyviams vienodas sąlygas. Tai svarbu ne tik dėl to, kad dalyviai skaičiuotų vienodos darbų apimties sąmatas, bet ir todėl, kad yra didelė tikimybė, jog konkurse dalyvaus didesnis įmonių skaičius.
Daug kompanijų atsisako dalyvauti konkursuose vien todėl, kad sąmatos sudarymas pagal projektą - darbui imlus procesas. specialiomis sąmatų skaičiavimo programomis. Sąmatų programą kuria ir pildo kelios kompanijos, jomis vėliau naudojasi visi kiti sąmatininkai. Į tokias kuriamas programas suplaukia duomenys iš įvairių statybos objektų ir tai leidžia pastoviai tobulinti skaičiavimus.
Bendradarbiavimas su specialistais
Geriausia, jei sąmatai sudaryti pasitelkiami nepriklausomi sąmatininkai. Pirmas sąmatininko darbas - apžiūrėti objektą vietoje. Sąmatos sudarymo metu sąmatininkas turi glaudžiai bendradarbiauti su konstruktoriumi. Dažnai projektai būna gana „kuklūs", nenurodomi konkrečių mazgų sprendimai. Sąmatininkas dažniausiai turi aukštą statybinę kvalifikaciją, nuolat nagrinėja statybų naujoves ir gali pateikti naujų sprendimų, kurie gali statybos procesą padaryti gerokai efektyvesnį ir pigesnį.
Nuo sąmatos detalumo priklauso ir jos kaina. Papildomi pinigai detalizavimui padeda eliminuoti dažnai kylančius ginčus dėl darbų priklausomybės, pavyzdžiui, labai dažnai pasitaikančios „rozetės" problemos. Elektrikas nurodo, kad kištukinį lizdą galutinai sutvarko gipso kartono klojėjas, gipso kartono klojėjas tai deleguoja apdailininkui, apdailininkas sugrąžina sprendimą elektrikui.
Detali sąmata labai padeda tiksliai supirkti medžiagas taupant transportavimo išlaidas. Tai aktualu, nes dažnai apsimoka pirkti iš tiesioginio medžiagų tiekėjo, kuris parduoda pigiau, bet reikia nepamiršti, kad šiuo atveju dažnai būna brangesnės atvežimo sąnaudos. Sudarant sąmatą dažniausiai nenurodomi konkretūs prekių ženklai. Norint išvengti problemų, turėtų būti iš karto nurodyti konkrečios prekės kokybinės savybės ir techninės charakteristikos.
Tiek konstrukcinį projektą, tiek ir sąmatą daug sunkiau parengti rekonstrukcijai nei naujai statybai. Iš karto iškyla daug klausimų dėl esamų konstrukcijų laikančiosios galios, darbų eigos keičiant esamas konstrukcijas naujomis, kad nebūtų pažeistos liekančios konstrukcijos.
Programinė įranga
Naujausioje SES3 versijoje patogesnis dizainas, išplėsti duomenų įvedimo ir kontrolės mechanizmai. Išlikęs patogus „medžio" pavidalo sąmatinės dokumentacijos vaizdavimas. Tai leidžia itin patogiai dirbti su kompleksais, objektais, sąmatomis ir kitais dokumentais. Sąmatos gali būti importuojamos ir eksportuojamos iš visų sąmatinių formatų, naudojamų Lietuvoje (SES2004, Sistelos, Asteros, ProSamos) ir į juos, plius įvairūs Excel formatai (xls, xlsx, xml), tiesiogiai PDF, tekstinis formatas.
Viskas, ko reikia - viename lange, neapkraunant tuo metu nenaudojamomis funkcijomis. Kiekvienas veiksmas turi kelias specifikacijas, jas galima įvesti ir naujas. Reikalingi darbai, medžiagos atrenkami pagal projektą ir tarsi lego kaladėlės sudėliojamas visas reikalingų darbų ir medžiagų sąrašas, iš karto įvertinant darbo laiką ir medžiagų kiekius. Statybos vietoje fiksuojami atliekami darbai ir naudojamos medžiagos ir, juos įvedus, gaunama likutinė sąmata, kuri rodys, kiek dar darbų liko padaryti. Importavus kelių kompanijų pasiūlymus, galima sudaryti palyginamąją sąmatą.
Sąmatos sudarymo principai
Samatos formos parengimas yra svarbus procesas, ypač kai norite teisingai pateikti sąmatą savo klientui. Štai keletas patarimų:
- Naudokite sąmatos šabloną: Internete galite rasti įvairių sąmatos šablonų, kuriuos galima pritaikyti jūsų verslui.
- Elementų sąrašas: Sąmata turėtų apimti visus reikalingus elementus.
- Darbo ir medžiagų kainos: Pateikite atskirai sąnaudų dalis - darbo valandos ir medžiagos.
- Darbų etapai ir laikotarpiai: Paaiškinkite darbo eigą ir nurodykite planuojamus terminus.
- Bendra kaina ir mokesčiai: Susumuokite visas išlaidas ir aiškiai nurodykite bendrą projekto kainą.
Kas vertinama sąmatoje?
Sąmata, skirta finansavimui gauti, turi būti parengta iki 100 proc. pastato baigtumo. Joje vertinami visi darbai, įskaitant:
- Bendrastatybinius darbus
- Vandentiekio ir nuotekų įrengimą
- Elektrotechniką
- Šviestuvų ir instaliacinių prietaisų įrengimą
- Santechninių prietaisų montavimą
- Vidaus ir išorės apdailą
- Šilumos prietaisų ir įrenginių montavimą
- Apsauginės ir gaisrinės signalizacijos įrengimą
- Žaibosaugą
- Sklypo sutvarkymo darbus
Sąmatoje nevertinamas baldų įrengimas, nes tai nėra laikoma statybos proceso dalimi. Taip pat, sąmatoje vertinama tik sklypo sutvarkymo kaina, tačiau sklypo įsigijimo išlaidos nevertinamos.

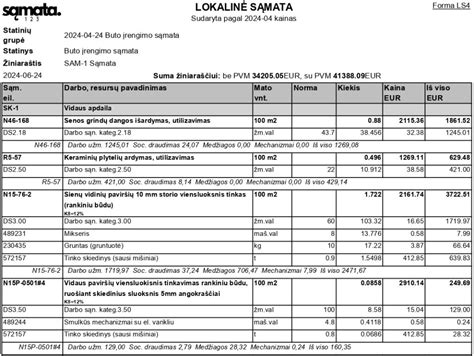

Apdailos darbų sąmatos pavyzdys
Žemiau pateikiami apdailos darbų sąmatos pavyzdžiai, kurie padės susidaryti bendrą vaizdą apie galimas išlaidas.
Grindų įrengimo darbai
| Darbas | Mato vienetas | Kaina (EUR) |
|---|---|---|
| Medžio masyvas | m2 | 11.00 |
| Parketlentės | m2 | 7.00 |
| Laminatas | m2 | 4.50 |
| Grindų lyginimas | m2 | 3.50 |
Elektros instaliacijos darbai
| Darbas | Mato vienetas | Kaina (EUR) |
|---|---|---|
| Elektros skydelis | Vienetas | 150.00 |
| Elektros taško įrengimas | Vienetas | 8.70 |
| Elektros instaliacijos pravedimas | Ilginis metras | 0.50 |
| Rozečių ir jungiklių montavimas | Taškas | 3.00 |
Vonios įrengimo darbai
| Darbas | Mato vienetas | Kaina (EUR) |
|---|---|---|
| Plytelių klijavimas (akmens masė) | m2 | 11.00 |
| Hidroizoliacijos įrengimas | m2 | 3.00 |
| Santechnikos taško įrengimas | Vienetas | 30.00 |
| Klozeto pastatymas | Vienetas | 33.00 |
Medžiagų kainos ir statybos darbų įkainiai nuolat periodiškai atnaujinami pagal pasikeitimus statybų rinkoje. Planuojant namo statybos biudžetą, rekomenduojama prie gautos sąmatos pridėti bent 10 proc. nenumatytoms išlaidoms.
Sąmata ir bankai
Mūsų žiniomis, didžioji dauguma kreditavimo įstaigų reikalauja sąmatų prašomai paskolos sumai pagrįsti. Kai kurie bankai/kredito įstaigos kelia skirtingus reikalavimus sąmatų formai ir jų turiniui. Tačiau jei sąmatas rengėme mes, nemokamai adaptuosime sąmatas pagal bet kurio banko/kredito įstaigos reikalavimus.
Norint gauti tikslią sąmatą, reikia pateikti šiuos dokumentus:
- Techninį projektą
- Turto vertinimo ataskaitą arba keletą pastato/buto nuotraukų iš vidaus ir iš išorės
