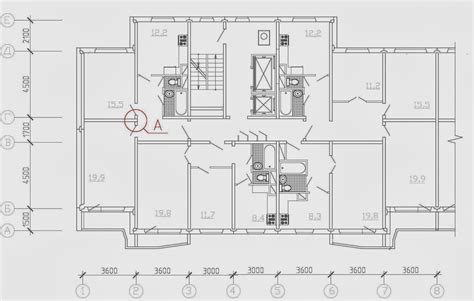

Lietuvoje populiaru perplanuoti senos statybos butus, ypač plytinius. Savininkai dažnai sujungia virtuvę su kambariu ar vonią su tualetu, taip pat išardo pertvaras siekiant sukurti daugiau erdvės. Tačiau ne visi gyventojai pasirūpina atnaujinti kadastro duomenis bei neregistruoja jų Registrų centre.

Kada Reikia Įteisinti Perplanavimą?
Dažniausiai dėl neįforminto remonto gyventojai susizgrimba parduodami turtą. Jei butas perkamas su paskola, jam būtinas turto vertinimas su ne vėlesniais kaip 5 metų ir faktą atitinkančiais kadastriniais matavimais. Joks turto vertintojas nevertins buto, jei viduje išgriautos sienos, o turto reali būklė nesutampa su senuose dokumentuose nurodyta situacija.
Kita svarbi priežastis turėti tikslius kadastro duomenis yra kaina - tiek iš pirkėjo, tiek iš pardavėjo perspektyvos. Išgriovus sieną, buto kvadratūra didės 0,5-2 kv. m, kartais ir dar daugiau. Tai tarsi neatrodo didelis plotas, tačiau tai vis tiek reiškia keturženklį, o ypatingais atvejais ir penkiaženklį kainos skirtumą.
Dar viena problemų grupė yra susijusi su daugiabučio stogo remontu arba renovacija. Šiuo metu dalis daugiabučių yra aklavietėje - gavę statybų leidimus ir pasidarę stogo remontus, jie negali oficialiai užbaigti statybos, nes tam reikalingi nauji viso namo kadastriniai matavimai kartu su kiekvieno buto kadastro duomenimis.
Veiksmai Įteisinant Perplanavimą
Jeigu įsigijote butą, kuriame atliktas perplanavimas, tačiau jis neįformintas, štai ką reikėtų daryti:
- Kreiptis į architektus: Dėl buto perplanavimo jums reikės kreiptis į architektus.
- Bendrasavininkų sutikimai: Jums reikės gauti daugumos savininkų (50+1 %) sutikimus dėl padaryto buto perplanavimo.
- Kapitalinio remonto projektas: Parengti kapitalinio remonto konstrukcinės dalies projektą (DP).
- Projekto ekspertizė: Atlikti projekto ekspertizę.
- Byla ir leidimas: Parengti bylą bei savivaldybėje gauti leidimą kapitalinio remonto projektui.
Turėkite omeny, kad turėsite gauti daugumos butų savininkų sutikimus, laikančiųjų sienų griovimui (kas gali būti didžiausia kliūtis, nes darbai jau padaryti, o kaimynai dažnai baimindamiesi dėl galimų padarinių nenori rašytis sutikimo). Reikės turėti buto planą ("namų knygą"), išrašą iš registrų centro, o kiti dokumentai priklauso nuo situacijos.
Nelegali Statyba
Jeigu asmuo prašyme išduoti statybos leidimą (SLD) pats nurodo, kad atliko savavališkus statybos darbus, dėl kurių nėra surašytas savavališkos statybos aktas, SLD išdavimo procedūros nestabdomos. Šiuo atveju asmeniui sumokėjus 50 procentų mažesnę įmoką už savavališkos statybos įteisinimą, visos procedūros atliekamos nustatyta tvarka, apie tokį prašymą informuojant VTPSI.
Sienų Griovimas ir Leidimai
Ardant laikančiąsias konstrukcijas, bet kokia savivalė apskritai yra labai pavojinga visam namui, bet net ir koreguojant nenešančias (nekapitalines) sienas, privaloma informuoti savivaldybę ir atlikti buto statybos užbaigimo procedūrą, atnaujinti kadastro duomenis bei juos įregistruoti.
Laikančiosios Sienos
Daugiabučio laikančiosios konstrukcijos yra bendra visų savininkų nuosavybė, tai nurodyta civiliniame kodekse. Konstrukcijų visiškas ar dalinis išardymas (angų kirtimas jose) tiesiogiai atsiliepia pastato stabilumui.
Teisės aktai numato, kad prieš atlikdamas laikančiųjų konstrukcijų pertvarkymą, buto savininkas privalo supažindinti kaimynus su planuojamais statybos darbais, gauti daugiau kaip 50proc. namo gyventojų pritarimą, parengti kapitalinio remonto projektą ir gauti teigiamą ekspertizės išvadą projektui.
Su sienomis blokiniame sovietiniame daugiabutyje reikėtų elgtis ypač atsakingai. Tokios konstrukcijos namas- lyg kortų namelis: sienos ir perdangos čia surinktos iš stambių gelžbetonio plokščių („kortų“), kurių dydis lygus visai kambario sienai ar viso kambario plotui.

Kiek Kainuoja Įteisinimas?
Priklausomai nuo to, ar procedūrą atliksite patys, ar kreipsitės pagalbos į NT dokumentų specialistus, remonto įforminimas kainuos apie 500 EUR ir PVM. Kadastriniai matavimai, priklausomai nuo buto ploto, gali siekti 100-300 EUR, statybos užbaigimo deklaracija apie 100 EUR, dar tiek pat kainuos kadastro duomenų atnaujinimas Registrų centre.
Visa tai įmanoma atlikti savarankiškai, tačiau nesusidūrusiems su „Infostatyba“ gali prireikti laiko šią sistemą perprasti - paraiškos atmetamos dėl menkiausios klaidos ir jas tenka teikti iš naujo. Visgi jei ryšitės investuoti laiko ar pinigų į šią procedūrą, ji anksčiau ar vėliau atsipirks daug sklandesne pardavimo procedūra ar geresne kaina.
Remonto Darbų Sezoniškumas ir Triukšmas
Remonto darbus atliekant vidaus patalpose atrodo, kad šie darbai gali būti atliekami bet kuriuo metų sezonu. Vienas iš jų - radiatorių keitimas ar taisymas. Tokius darbus reikėtų planuoti pavasarį po šildymo sezono pabaigos arba ankstyvą rudenį, prieš šildymo sezono pradžią.
Pirmiausia, atliekant remonto darbus, būtina atsižvelgti į miesto savivaldybėje galiojančias triukšmo prevencijos taisykles. Štai, pavyzdžiui, Vilniuje remonto darbai, kurie kelia triukšmą, gali būti vykdomi darbo dienomis nuo 7 val. iki 18 val., o poilsio ir švenčių dienomis nuo 9 val. iki 17 val. Kaune darbus atlikti galima ilgiau - iki 22 val.
Statybos Leidimas: Kada Reikia?
Statybos inspekcija informuoja, kad buto perplanavimo eiga priklauso nuo atliekamos statybos rūšies. Daugiabučio gyvenamojo namo tiek vidaus, tiek ir išorės sienos, priklausomai nuo pastato konstrukcinės schemos, gali būti laikančiosios arba nelaikančiosios.
Daugiabučio gyvenamojo pastato kapitaliniam remontui privaloma gauti SLD šiais atvejais:
- kai daugiabutis yra kultūros paveldo statinys;
- kai keičiama statinio ar patalpų paskirtis;
- kai kartu su kapitalinio remonto darbais įrengiamos, pertvarkomos, išmontuojamos pastato dujų, šildymo ar elektros bendrosios inžinerinės sistemos;
- kai daugiabutis yra nors vienoje iš šių teritorijų ir keičiama pastato išvaizda: mieste, konservacinio prioriteto ar kompleksinėje saugomoje teritorijoje, kultūros paveldo objekto teritorijoje, kultūros paveldo vietovėje.
Butų ir Kitų Patalpų Savininkų Sutikimai
Kai statybos darbai susiję su daugiabučio gyvenamojo pastato bendrojo naudojimo objektais, nepriklausomai nuo to, ar statybos darbams privalomas SLD, tokiems statybos darbams privaloma gauti butų ir kitų patalpų savininkų daugumos sutikimą, įformintą protokolu Civilinio kodekso 4.85 straipsnyje nustatyta tvarka.
Reikalavimai Perplanuojant Butą
Perplanuojant butą svarbu žinoti, kad leidžiama keisti visas vidaus atitvaras nelaikančias konstrukcijas, jeigu naujai suplanuotos patalpos atitiks nustatytus normatyvinius minimalius patalpų dydžių reikalavimus arba naujai suplanuotos patalpos nesumažins insoliacijos, nepablogins vėdinimo, šildymo ir dirbtinės apšvietos rodiklių, garso izoliacijos.
Vonios ir tualeto patalpose galima keisti sanitarinių prietaisų tipus ir vietas su sąlyga, kad šių prietaisų prijungimo vietos tilptų tarp šių patalpų ribų, o prietaisų nuotakai iki esamų stovų būtų klojami virš perdangos lygio.
Šioje lentelėje apibendrinti pagrindiniai aspektai, susiję su buto perplanavimo leidimais ir reikalavimais:
| Aspektas | Reikalavimai |
|---|---|
| Laikančiosios sienos | Reikia daugumos savininkų sutikimo, kapitalinio remonto projekto ir ekspertizės |
| Nelaikančios sienos | Privaloma informuoti savivaldybę ir atnaujinti kadastro duomenis |
| Statybos leidimas | Reikalingas kapitaliniam remontui arba keičiant pastato išvaizdą |
| Savininkų sutikimas | Privalomas, jei darbai susiję su bendrojo naudojimo objektais |
| Kadastro duomenys | Būtina atnaujinti po perplanavimo |
