Namo statybos nėra trumpas etapas norintiems nuosavo būsto, dar prieš statybų pradžią reikia pasirūpinti įvairiais dokumentais, leidimais, o tik tada jau galima pradėti lieti pamatus, statyti sienas, stogą ir taip auginti namą. Ir kai namas jau stovi visiškai užbaigtas, bent jau iš išorės, ir atrodo, kad viskas baigta, galima keltis ir gyventi, reikia nepamiršti vieno labai svarbaus žingsnio - namo pridavimo. Tai yra vienas iš paskutinių etapų, kurį privalu atlikti, kad galėtumėte pilnai džiaugtis savo nauju būstu.
Kaip ir daugumoje sričių, taip ir norint priduoti namą sostinėje iškyla klausimas: viską daryti pačiam ar tai patikėti į tuo užsiimančių žmonių rankas. Aišku, jeigu turite patirties ir esate jau pastatę bei pridavę ne vieną namą, tada tai padaryti nebus sunku, tačiau daugumai namo pridavimas Vilniuje gali visiškai nauja sritis, juk dauguma statosi namą tik vieną kartą gyvenime. Būtent šie žmonės ir turėtų žinoti, kad namo pridavimas nėra labai paprastas procesas, tam reikia daugybės dokumentų iš įvairių institucijų, o jų gavimui gali tekti sugaišti nemažai laiko. O net ir turint visus dokumentus dar reikia užpildyti elektroninę formą, kuri nėra itin paprasta, ypač žmonėms darantiems tai pirmą kartą. Taigi, į ją įsigilinti ir suprasti, kad būtų išvengta klaidų, reikės paskirti nemažai laiko.
Tad šioje vietoje reikėtų pagalvoti ar verta skirti tiek laiko namo pridavimui, kai, tikriausiai, tai darote pirmą ir paskutinį kartą gyvenime. Ar geriau šį procesą patikėti savo srities profesionalams ir nesijaudinti dėl galimų klaidų bei komplikacijų priduodant namą. Tikriausiai, daugumai labai aktualus klausimas, juk norisi kuo greičiau ramiai apsigyventi nuosavame būste. Tačiau iki galutinio namo įteisinimo gali tekti dar palaukti bent jau kelias savaites. Tai daugiausiai priklausys nuo įvairiausių dokumentų surinkimo bei pateikimo laiko. O tai jau labai priklauso nuo žinių bei įgydžių šioje srityje. Tad jeigu tuo užsiimate patys ir darote tai darote pirmą kartą, galite užtrukti ir kelis mėnesius.
Namo pridavimas 100 proc. reiškia oficialų statinio tinkamumo naudoti pripažinimą ir jo įregistravimą kaip pilnai užbaigto. Lietuvoje nuosavo namo pridavimo procesas yra griežtai reglamentuotas, siekiant užtikrinti statinio saugumą, atitiktį projektui ir tinkamumą naudoti. Nuo 2026 m. tvarka tapo dar griežtesnė, todėl svarbu žinoti visus etapus ir reikalavimus, norint sėkmingai užbaigti šį procesą.
Kas Pasikeitė Iki 2026 M.?
Per 2025-2026 m. namo pridavimo praktika buvo sugriežtinta: būstai rinkoje turi būti parduodami pasiekus 100 proc. baigtumą, o ne 80-85 proc., kaip buvo įprasta seniau. Tai reiškia, kad nekilnojamas turtas turi turėti visus projekte numatytus elementus: suformuotą ir įteisintą sklypo situaciją, užbaigtus fasadus, įstatytus langus ir duris, veikiančias inžinerines sistemas bei sutvarkytą aplinką pagal projektą.
Statytojui tai praktiškai reiškia du dalykus. Pirma, dokumentų rinkinys ir reali statinio būklė turi sutapti be „pilkų zonų“: jokio „vėliau įrengsime terasą“ ar „aikštelę užbaigsime pavasarį“. Antra, pridavimo sėkmę lemia ne tik surinkti popieriai, bet ir tai, kas patikrinta vietoje: ar tikrai įrengtos, išbandytos inžinerinės sistemos, ar kadastriniai duomenys atitinka faktą, ar energinio naudingumo sertifikate nurodyta klasė atitinka reikalavimus.
Žemiau rasite konkretų, 2026 m. Pilnam (100 %) namo pridavimui reikia ne tik „projekto bylos“, bet ir realią statinio būklę atspindinčių sertifikatų, patikrinimų bei kadastrinių duomenų. Prieš surenkant parašus verta pasitikrinti kelių esminių dalykų vientisumą, nes būtent čia dažniausiai stringa 100 % pridavimas. Trumpai: dokumentai turi ne „surinkti popierių“, o įrodyti, kad namas yra techniškai išbaigtas ir atitinka projektą.
100 proc. pridavimas nėra vien „popieriai“. Vertinama faktinė pastato būklė: ar įrengtos ir išbandytos inžinerinės sistemos, ar pasiektas projekte numatytas energinis naudingumas, ar sutvarkyta aplinka.
100 proc. statinio baigtumas reiškia, kad statinys yra visiškai pastatytas, su visomis savo konstrukcijomis, įrengtomis visomis inžinerinėmis sistemomis pagal statinio projektą. Tai apima visų projekte numatytų elementų įgyvendinimą: suformuotą ir įteisintą sklypo situaciją, užbaigtus fasadus, įstatytus langus ir duris, veikiančias inžinerines sistemas bei sutvarkytą aplinką pagal projektą.
Norint priduoti (registruoti) pastatą, 100 proc. baigtumui turi būti sudėtos net durys butuose, kur tai yra numatyta, taip pat turi būti grindų ir sienų apdaila, tai, kas yra numatyta pagal projektą, pertvaros ir pan., rozetės, kriauklė, klozetas san. mazge ir pan. „Dušo, jeigu jis yra pastatomas ir bet kada atvežamas, keičiamas dalykas, kaip ir virtuvės kriauklės, kuri yra įmontuojama į baldus, tikrai gali nebūti, tačiau visi įvadai, prievadai ir kanalizacijos vamzdžiai turi būti atvesti. Turi būti viskas, kas turi būti įrengiama įrengimo metu.100 proc. baigtose patalpose visa tai turi būti padaryta, - paaiškina teisininkas ir priduria, kad kalbant apie apšvietimą, turi būti įsukta bent jau lemputė, sudėtos rozetės, šviesos jungikliai ir pan.
100 % Pridavimo Dokumentai: Būtiniausias Sąrašas
Pilnam (100 %) namo pridavimui reikia ne tik „projekto bylos“, bet ir realią statinio būklę atspindinčių sertifikatų, patikrinimų bei kadastrinių duomenų. Prieš surenkant parašus verta pasitikrinti kelių esminių dalykų vientisumą, nes būtent čia dažniausiai stringa 100 % pridavimas. Trumpai: dokumentai turi ne „surinkti popierių“, o įrodyti, kad namas yra techniškai išbaigtas ir atitinka projektą.
Namo pridavimui reikalingi dokumentai:
- Namo sandarumo testas
- Langų bei durų sertifikatas
- Statinio statybos, rekonstravimo, remonto, atnaujinimo (modernizavimo), griovimo ar kultūros paveldo statinio tvarkomųjų statybos darbų ir civilinės atsakomybės privalomasis draudimas ir pavedimo kopijos už jį
- Žemės sklypo geologiniai tyrimai
- Reikia būti pranešus apie statybos pradžią t. y. turėti darbų vadovą ir, jei reikia, statybos techninį prižiūrėtoją. Reikalinga techninio prižiūrėtojo vardas pavardė ir draudimo bei pavedimo kopija už jį- jei jums buvo reikalinga techninė priežiūra
- Projekto bendrosios dalies ir darbo projekto - konstruktyvas
- Statybos leidimas (viso du failai: pagrindinis dokumentas ir metaduomenys)
- Darbų vadovo vardas ir pavardė
- Statybų aikštelės draudimo ir pavedimo kopijos už jį
- Kadastrinių matavimų bylos - namo kartu reikalinga ir bylos išankstinė patikra posistemėje "matininkas"
- Pastato geodezinės nuotraukos
- Inžinerinių tinklų - vandens ir kanalizacijos išpildomųjų nuotraukos, kurios turi būti suderintos per planuojustatau.lt platformą
- Energetinis sertifikatas
- Jei jums buvo reikalingas garso sertifikatas (garso sertifikato paprastai reikia tuomet, kada namai yra vienas prie kito priblokuoti arba statomas dvibutis gyvenamasis namas)
Prieš surenkant parašus verta pasitikrinti kelių esminių dalykų vientisumą, nes būtent čia dažniausiai stringa 100 % pridavimas.
Iš ko statyti namą? Namo tipai ir medžiagiškumas | STATYBŲ GIDAS
Techniniai Reikalavimai
Pirmiausia tikrinamas pastato energinis naudingumas. Tam reikalingas galiojantis energinio naudingumo sertifikatas ir, jei projekte numatyta, sandarumo bandymo protokolas.
- Energijos klasė: turi atitikti projekte numatytą (pvz., A ar A+).
- Sandarumas: n50 rodiklis turi tilpti į projekte nustatytą ribą.
Toliau vertinama, ar visos sistemos įrengtos, patikrintos ir saugios eksploatuoti. Pridavimo metu tikrinama ir išorinė aplinka. Dokumentuose ir realybėje negali būti skirtumų. Patalpų paskirtys: vidinės erdvės, katilinė, san. mazgas ir t.t.
Techniniai reikalavimai:
- Inžinerinės sistemos: Įrengtos ir išbandytos.
- Energinė klasė: Turi atitikti projekte numatytą (pvz., A ar A+).
- Sklypo sutvarkymas: Atliktas pagal projektą.
Atitikimas projektui ir kadastriniai duomenys:
- Projektas ≠ faktas: Įgyvendinti sprendiniai (langų tipai, fasado apdaila, lauko aikštelės, tvora) skiriasi nuo projekto.
- Kadastriniai ir geodeziniai duomenys neatitinka: Trasos neužfiksuotos, iškasta ir užkasta be nuotraukos.
Kad niekas nepraslystų pro akis, naudinga turėti trumpą suvestinę. 100 proc. pridavimas įrodo, kad namas yra užbaigtas techniškai ir dokumentiškai.
Namo Pridavimo Procesas Žingsnis Po Žingsnio
100 proc. pridavimas įrodo, kad namas yra užbaigtas techniškai ir dokumentiškai. Procesas susideda iš kelių aiškių etapų: dokumentų sukomplektavimo, techninių patikrų, deklaracijos pateikimo ir įrašų registruose atnaujinimo. Žemiau - nuoseklus planas su trumpomis pastabomis.
Procesas susideda iš kelių aiškių etapų:
- Dokumentų sukomplektavimas: Surinkite visus reikalingus dokumentus, įskaitant projekto dokumentaciją, techninius sertifikatus ir kitus reikalingus dokumentus.
- Techninės patikros: Atlikite reikiamas technines patikras, įsitikinkite, kad visos sistemos veikia tinkamai ir atitinka reikalavimus.
- Deklaracijos pateikimas: Užpildykite ir pateikite deklaraciją apie statybos užbaigimą.
- Įrašų atnaujinimas registruose: Atnaujinkite įrašus Nekilnojamojo turto registre.
Praktiškai svarbu numatyti darbų „kritinį kelią“: energinio naudingumo sertifikatas ir kadastriniai matavimai tiesiogiai priklauso nuo to, ar užbaigtos inžinerinės sistemos bei fasadai, o žurnalo uždarymas ir deklaracija fiziškai neįmanomi, kol trūksta bandymų protokolų.
Dalinis Vs. 100 % Pridavimas
Dalinis (nepilnas) pridavimas istoriškai gelbėdavo, kai norisi greičiau deklaruoti tinkamumą naudoti daliai pastato arba pereiti į kitą projekto etapą. 2026 m. praktikoje institucijos kur kas griežčiau vertina, ar „dalinis“ nėra bandymas apeiti projekto sprendinius.
Esminė taisyklė paprasta: dalinis pridavimas galimas tik tada, kai aiškiai atskiriama užbaigta dalis, ji saugi, turi pilnai veikiančias inžinerines sistemas ir nesikerta su nebaigta dalimi.
Jei statote vienbutį ar dvibutį ir norite gyventi „kol užbaigsim kiemą pavasarį“, ši taktika 2026 m. realybėje dažniausiai neveikia: be sutvarkyto gerbūvio, užbaigtų fasadų ir patikrų pridavimas stringa. Dalinis pridavimas nėra „trumpasis kelias“, o atskiras, pilnas pridavimo procesas mažesnei, savarankiškai daliai. Jei tokios dalies objektyviai nėra, saugiausia, greičiausia ir pigiausia dažniausiai yra eiti 100 proc.
Dalinis namo pridavimas reikalingas, jeigu Jūs resate dar nebaigę statyti namo ir pageidaujate imti paskolą iš banko, o gal apsidrausti, o gal jūsų bankas reikalauja pakelti turto vertę ir reikia daryti pakartotinį vertinimą bankui, tuomet jums reikalinga atlikti dalinį namo pridavimą.
Dokumentai reikalingi daliniam namo pridavimui:
- Statinio statybos, rekonstravimo, remonto, atnaujinimo (modernizavimo), griovimo ar kultūros paveldo statinio tvarkomųjų statybos darbų ir civilinės atsakomybės privalomasis draudimas ir pavedimo kopijos už jį.
- Rinkliavos už deklaracijos apie statybos užbaigimą patvirtinimą apmokėjimo kopija (VMI apmokėjimo kodas: 5809, mokėtina suma 35,00 EUR.
- Žemės sklypo geologiniai tyrimai.
- Reikalinga, kad būtumėte pranešę apie statybos pradžią t. y. turėti darbų vadovą ir, jei reikia, statybos techninį prižiūrėtoją. Techninio prižiūrėtojo vardo ir pavardės bei draudimo ir pavedimo kopijos už jį - jei jums buvo reikalinga techninė priežiūra.
- Projekto bendrosios dalies ir darbo projekto konstruktyvas.
- Statybos leidimas (du failai: pagrindinis dokumentas ir metaduomenys).
- Darbų vadovo vardo ir pavardė.
- Statybų aikštelės draudimo ir pavedimo kopija už jį.
- Kadastrinių matavimų byla - namo, kartu reikalinga ir bylos išankstinė patikra posistemėje "matininkas".
- Pastato geodezinė nuotrauka.
- Inžinerinių tinklų - vandens ir kanalizacijos išpildomųjų nuotraukų suderintų per planuojustatau.lt platformą. Na, o jei dar nepradėti įrenginėti tinklai, tai pažymos kad jie nepradėti įrengti (paruošiam mes).
- Įmokos VMI pavedimo kopija (mokėjimo kodas 5809, mokėtina suma: 35,00 EUR).
Kaina Ir Terminai 2026 M.
Kad 100 proc. pridavimas nesitęstų mėnesiais, biudžetą ir laiką verta planuoti dar prieš galutinę apdailą. Žemiau pateiktos orientacinės 2026 m. sąnaudų ir terminų ribos individualiam namui (apie 120-180 m²). Konkrečios sumos priklausys nuo regiono, rangovų užimtumo ir projekto niuansų, todėl skaičiuokite su 10-20 proc. Tai dažniausiai sutinkami darbai ir dokumentai, be kurių 100 proc. pridavimas neįvyksta.
Pridavimo trukmę lemia ne naujų pažymų skaičius, o tai, kaip anksti jas užsakote ir ar darbai nelaukia vienas kito. Praktiškai, tvarkingai suplanavus darbus, visa pridavimo atkarpa nuo paskutinio bandymo iki įrašo registruose dažniausiai telpa į 2-6 savaites.

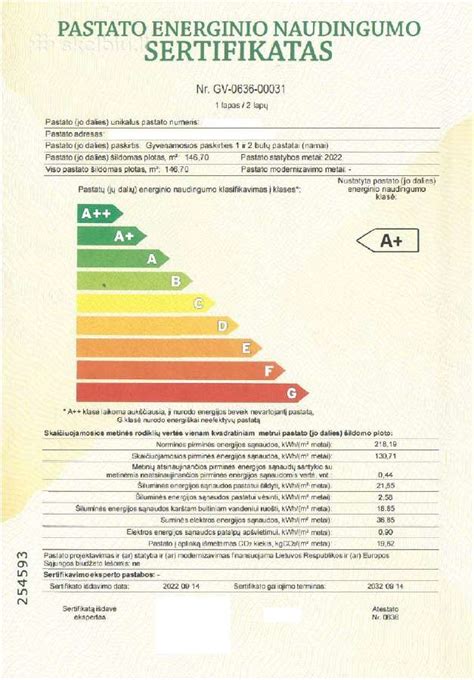

Energinio Naudingumo Sertifikatas | Namo Pridavimas

Prieš judant toliau, verta susidaryti asmeninį kalendorių: rezervuoti matininką ir bandymų komandą iš anksto, o ENS vertintojui nusiųsti pilną projekto išklotinę bei realias specifikacijas.
Orientacinės kainos ir terminai individualiam namui (apie 120-180 m²):
| Darbo/Dokumento Tipas | Orientacinė Kaina | Trukmė |
|---|---|---|
| Energinio naudingumo sertifikatas | [Kaina] | [Trukmė] |
| Inžineriniai bandymai | [Kaina] | [Trukmė] |
| Geodeziniai matavimai | [Kaina] | [Trukmė] |
Dažniausios Klaidos 2026 M.
Namo pridavime daugiausia laiko prarandama dėl smulkių, bet sisteminių trūkumų:
- Projektas ≠ faktas: įgyvendinti sprendiniai (langų tipai, fasado apdaila, lauko aikštelės, tvora) skiriasi nuo projekto.
- Trūksta bandymų protokolų arba jie atlikti pavėluotai: dalis paslėptų darbų neaktuota, nėra elektros, ŠVOK, vandentiekio bandymų.
- Energijos klasė ir sandarumas „ant ribos“: n50 neatitinka projekto arba ENS negaunamas dėl trūkstamų duomenų.
- Neužbaigtas gerbūvis: nėra numatytų dangų/nuolydžių, neišspręstas lietaus vanduo.
- Kadastriniai ir geodeziniai duomenys neatitinka: trasos neužfiksuotos, iškasta ir užkasta be nuotraukos.
- Statybos žurnalas be esminių įrašų: trūksta paslėptų darbų aktų, nepasirašyta. Sprendimas: žurnalą tvarkykite realiu laiku, pabaigoje padarykite skeną ir laikykite e.
- Netvarkinga dokumentų struktūra: priedai išbarstyti, numeracija chaotiška.
Pridavimas greitas tik tada, kai projektas, faktas ir dokumentai sutampa „vienas prie vieno“.
Nekilnojamojo Turto Mokestis
Nekilnojamojo turto (toliau ― NT) mokestis yra skaičiuojamas nuo visų Jums priklausančių, įsigyjamų NT objektų (gyventojams už komercinės paskirties, o juridiniams asmenims už visą nuosavybės teise priklausantį, įsigyjamą ar ir perimtą iš fizinio asmens nekilnojamąjį turtą (arba jo dalį)), bendros mokestinės vertės.
Mokesčio tarifus nustato savivaldybės - nuo 0,5 procento iki 3 procentų nekilnojamojo turto mokestinės vertės.
