Svajojate apie naują būstą, bet nežinote nuo ko pradėti? Statyti namą - tai vienas didžiausių gyvenimo projektų, reikalaujantis ne tik finansinių resursų, bet ir kruopštaus planavimo, nuoseklių sprendimų bei gebėjimo suprasti visą statybų eigą. Statantis bei įrengiant namus neišvengiamai kils tūkstančiai klausimų. Nuo esminių iki smulkiausių. Nuo to, kiek reikės plytų ar blokų, iki šviesos jungiklių spalvos. Šiame straipsnyje išsamiai apžvelgsime visus namo statybos etapus žingsnis po žingsnio - nuo dokumentų iki raktų atidavimo, o taip pat sklypo paruošimo darbus. Namo statyba visada prasideda ne nuo kasimo, o nuo teisinio ir projektinio pasiruošimo.
Sklypo Pasirinkimas ir Analizė

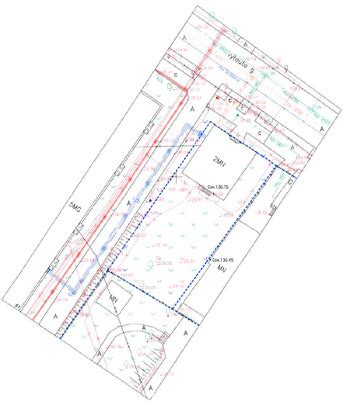

Juk nuo sklypo viskas ir prasideda ... Svarbiausias žingsnis - teritorijų planavimo dokumentų patikrinimas. Tai galima padaryti savivaldybėje, per regia.lt arba pasikonsultavus su architektu. Jei viskas tinkama, pradedamas projekto rengimas. UAB "Statybos inovacija" pataria kaip pasirinkti idealų sklypą individualaus būsto statybai.
Dažniausiai pigus sklypas turi kažkokių didelių trūkumų:
- Reljefas: Nelygus sklypo reljefas reiškia, kad namą reikės projektuoti laiptuotą, su pusaukščiais, tai brangina namo statybą, gali tekti atvežti papildomai žemių, daryti atramines sienutes, laiptukus ir t.t. Tačiau pats namas bus įdomesnis, įmanoma suprojektuoti unikalesnį gerbūvį.
- Aukštas gruntinis vanduo: Reikės daryti vienus iš brangiausių injekcinius polius, arba spraustinius polius pamatams (kurių negalima įrengti jei šalia yra kaimynų įrengti namai), papildoma hidroizoliacija po visu namu.
- Privažiavimas prie sklypo iš pietinės pusės: Jei namą statysite šalia kelio, likusi sklypo dalis bus šešėlyje, terasa ir langai į kiemą šiaurinėje pusėje, kas žiemą padidins šildymo sąnaudas.
- Komunikacijos toli arba jų nėra: Neprivestas vanduo, gali tekti daryti gręžinį. Nuotekoms - vietinę nuotekų sistemą, kas kartais būna gana sudėtinga, be to tai gali sudarkyti gerbūvį, nekalbant apie papildomas nemažas išlaidas. Nėra šalia elektros reikiamo galingumo. Namui reikia ne mažiau 7-9 kW.
- Molingas gruntas nepralaidus vandeniui: Problemos su nuotekų bei lietaus sistemos vandens nuvedimu.
Jei sklypą jau išsirinkote, metas pradėti planuoti sklypo paruošimo darbus:
- Sklypo analizė.
- Sklypo išvalymas ir paruošimas.
- Pamatų įrengimas.
- Komunikacijų paruošimas.
- Privažiavimo kelias.
Net ir pats geriausias modulinis namas negalės būti sėkmingai pastatytas, jei sklypas nebus tam tinkamai paruoštas. Netinkamai paruoštas pagrindas gali:
- sulėtinti montavimo darbus;
- padidinti išlaidas;
- turėti įtakos namelio stabilumui ar ilgaamžiškumui;
- trukdyti prisijungti prie komunikacijų.
Visus paruošimo darbus geriausia atlikti dar iki užsakant modulinį namelį, kad statyba nevėluotų.
Teisingas sklypų paruošimas pamatams
Sklypo Paruošimo Etapai
- Sklypo Analizė
Pradėkite nuo sklypo įvertinimo:
- Ar leistina statyba toje teritorijoje?
- Ar yra inžinerinės komunikacijos (vanduo, elektra, nuotekos)?
- Koks grunto tipas (smėlis, molis, durpės)?
- Koks sklypo reljefas - ar reikės lyginimo darbų?
Jei kyla abejonių - pasikonsultuokite su inžinieriumi ar architektu. Tai padės išvengti brangių klaidų.
- Sklypo Išvalymas ir Paruošimas
Prieš atvežant modulinį namą:
- Pašalinkite medžius, krūmus, kelmus.
- Išlyginkite sklypo paviršių - ypač toje vietoje, kur stovės namas.
- Pašalinkite perteklinį gruntą ar suvežkite papildomo, jei reikia stabilumo.
- Užtikrinkite gerą privažiavimą sunkvežimiams ir kranui.

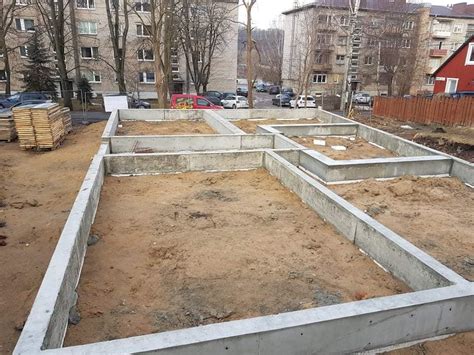

- Pamatų Įrengimas
Moduliniams namams dažniausiai pasirenkami:
- Poliniai pamatai - greitai įrengiami, ekonomiški.
- Plokštiniai pamatai - tinkamesni nuolatiniam gyvenimui, geresnė izoliacija.
Trukmė: nuo 1 iki 10 dienų (priklausomai nuo tipo ir oro sąlygų).
- Komunikacijų Paruošimas
Prieš atvežant namą būtina:
- Atvesti elektros įvadą iki sklypo ribos ar namo vietos.
- Užtikrinti vandens tiekimą - artezinis gręžinys arba miesto tinklai.
- Pasirūpinti nuotekų sprendimu - miesto kanalizacija arba biologinis valymo įrenginys.
- Privažiavimo Kelias
Norint, kad modulinis namas būtų atgabentas be problemų, reikia:
- Tvirto ir plataus kelio, kad pravažiuotų sunkioji technika.
- Kranui ar transportavimo įrangai skirti manipuliacijos erdvės.
Kraštutinai siauras ar minkštas kelias - viena dažniausių vėlavimo priežasčių.
Dažniausios Klaidos Ruošiant Sklypą
- Sklypas paruoštas tik „iš akies“ - be lyginimo ar tyrimų.
- Paliktas per siauras privažiavimas montavimui.
- Pamirštos arba pavėluotai įrengtos komunikacijos.
- Netikslus pamato aukščio ar vietos nustatymas.
- Statyba planuojama be leidimų (kai jie būtini).
Trumpa Atmintinė: Ką Padaryti Prieš Atvežant Modulinį Namą?
- Įvertinti sklypo reljefą ir gruntą.
- Išvalyti ir išlyginti sklypo paviršių.
- Įrengti pamatus (pagal gamintojo reikalavimus).
- Atvesti reikalingas komunikacijas.
- Užtikrinti patogų privažiavimą sunkvežimiui.
- Pasitikrinti, ar reikalingas statybos leidimas.

Projekto Rengimas ir Derinimas
Vienas iš pirmųjų žingsnių norint pasistatyti namą - surasti jums patinkančią architektų komandą, kuri suprastų jūsų norus ir poreikius. Pradėjus bendradarbiauti su architektais, darbai prasideda nuo namo vizijos ir poreikių išgryninimo. Išanalizavus užsakovo norus, suformulavus projektavimo užduotį, pradedami kurti pirmieji projektiniai pasiūlymai.
Projektiniai pasiūlymai, kuriuos sudaro eskiziniai pastato bei sklypo planai, realistiškos vizualizacijos, kuriami ir keičiami iki tol, kol būna pasiektas abi puses tenkinantis rezultatas. Kol derinami projektiniai pasiūlymai pradedama tvarkyti dokumentacija. Gavus visus reikiamus dokumentus užsakomos projektavimo sąlygos bei specialieji architektūros reikalavimai.
Paruošus projektinius pasiūlymus ir statytojui juos patvirtinus, prasideda svarbiausias namo projektavimo etapas - techninio darbo projekto paruošimas (TDP), kurį parengti užtrunka 3-4 mėnesius priklausomai nuo pastato sudėtingumo, specialistų užimtumo (šias projekto dalis rengia skirtingų sričių atstovai). Šiame etape pradedami detalizuoti architektūriniai ir techniniai sprendiniai, daromi grunto tyrimai.
Parengus TDP pereiname prie paskutiniojo trečiojo etapo - projekto derinimo, kuris užtrunka 2-3 mėnesius. Priklausomai nuo savivaldybės bei pačio projekto specifikos, tikrinančių institucijų skaičius gali svyruoti. Kiekviena institucija teikia pritarimą arba pastabas projektui, kurias derina architektas atsižvelgdamas į situaciją. Jeigu projektas gauna pastabų jis atmetamas. Tada projektas koreguojamas pagal pastabas, kartais tenka gauti papildomų dokumentų, sutikimų.
Negavus pastabų statybos leidimas nuo įkėlimo gaunamas per maždaug 15 darbo dienų. Statybų leidimas, kurį išduoda miesto savivaldybė yra galutinis patvirtinantis dokumentas, kurį gavus galima pradėti namo statybas.
Statybos Etapai
Kai tiksliai nustatytas pamatų tipas, atliekami kasimo darbai, klojamasi armatūra, montuojamos klojinių sistemos ir betonuojama. Ypač svarbu šiame etape pasirūpinti inžinerinių tinklų įvadų įrengimu - elektros, vandens, kanalizacijos, jeigu planuojama jų trasa eis po pamatais. Reikia laukti, kol betonas tinkamai subręs, laikytis drėkinimo ir kietėjimo režimų, stebėti oro sąlygas.
Kai pamatai jau įrengti ir tinkamai subrendę, prasideda laikančiųjų konstrukcijų statyba. Priklausomai nuo pasirinktos technologijos, sienos gali būti mūrijamos iš blokelių (keraminių, dujų silikato, betono), formuojamos iš medienos ar surenkamos iš gelžbetonio plokščių. Kartu su sienų statyba formuojamos angų sąramos, jei numatyti langai ar durys. Jei pastatas yra dviejų aukštų ar su mansarda, šiame etape jau galima pradėti formuoti laiptinę, nors tikroji apdaila bus atliekama vėliau.
Kai pagrindinės laikančiosios konstrukcijos jau sumontuotos, pereinama prie stogo ir angų įrengimo - tai etapas, kuriame namas tampa „sausas“. Stogo montavimas prasideda nuo santvarų arba gegnių montavimo, kurios suformuoja pagrindinę stogo formą. Po gegnių klojamas stogo paklotas - dažnai tai OSB plokštės arba speciali danga, ant kurios dedama hidroizoliacija (plėvelė, difuzinė membrana).
Kai stogas jau dengtas, galima pradėti montuoti langus ir išorines duris. Tai labai svarbus etapas, nes būtent nuo langų priklauso tiek šviesos kiekis patalpose, tiek šilumos izoliacija ir garso izoliacija. Langų montavimui būtina naudoti sandarinimo putas, hidroizoliacines juostas, difuzines plėveles, o pačias angas būtina tiksliai paruošti - turi būti teisingas nuolydis, lygus paviršius, tvirtos sąramos. Šiame etape statinys jau įgyja būstui artimą pavidalą - jis apsaugotas nuo išorės poveikio, galima pradėti vidaus inžinerinius darbus, o jei reikia - net trumpam jį užrakinti.
Kai stogas jau uždengtas, o langai ir durys sumontuoti, namas tampa „uždaru korpusu“, o tai reiškia, kad galima pradėti inžinerinių tinklų įrengimą. Vienas pirmųjų darbų - vidinės elektros instaliacijos išvedžiojimas. Montuojamos kabelių trasos, rozetės, jungikliai, apšvietimo taškai, signalizacijos ir automatikos linijos. Kartu su elektra vedamos ir santechninės komunikacijos - vandens įvadai, šildymo vamzdynai, kanalizacijos magistralės. Reikia kruopščiai suplanuoti, kur bus vonios kambariai, virtuvės zona, skalbyklė, katilinė ar boileris.
Toliau įrengiama šildymo sistema - grindinis šildymas, radiatoriai ar krosnelė. Šildymo tipas turi būti aiškus dar projektavimo stadijoje: ar bus oras-vanduo šilumos siurblys, dujinis katilas, geoterminis šildymas ar krosnis. Modernus namas neįsivaizduojamas be vėdinimo sistemos - ypač jei pastatas A++ klasės. Dažniausiai įrengiama rekuperacinė sistema, kuri užtikrina gryno oro tiekimą ir šilumos atgavimą.
Lygiagrečiai tvarkomi ir išoriniai prijungimai prie tinklų - vandens, nuotekų, elektros, interneto. Šis statybų tarpsnis yra itin svarbus, nes nuo jo priklauso būsimo gyvenimo komfortas ir namo energetinis efektyvumas.
Kai inžinerinės sistemos jau sumontuotos ir ištestuotos, prasideda vidaus apdaila. Pradžioje atliekami tinkavimo ir glaistymo darbai, kurie išlygina paviršius. Nuo to priklauso ne tik estetinė išvaizda, bet ir tai, kaip laikysis dažai ar tapetai. Lubos gali būti formuojamos iš gipso kartono, paliekamos tinkuotos arba montuojamos įtempiamos.
Kitas svarbus žingsnis - grindų dangos. Jei buvo įrengtas grindinis šildymas, būtina laikytis technologinių pertraukų, kol grindų betonas visiškai subręs. Vėliau montuojamos pasirinktos dangos: plytelės, parketlentės, vinilinė danga, laminatas ar kiliminė danga.
Lygiagrečiai atliekami sanitariniai montavimo darbai - jungiami klozetai, praustuvai, dušai, vonios, skalbyklės, boileriai. Taip pat montuojami virtuvės baldai, įrengiama buitinė technika ir santechniniai mazgai. Sienos dažomos ar dengiamos tapetais, montuojami vidaus durys, grindjuostės, apvadai. Sumontuojami šviestuvai, kištukiniai lizdai, jungikliai.
Kai visi darbai jau atlikti, o namas atrodo ir veikia taip, kaip numatyta projekte, atėjo laikas teisiškai įforminti statybų pabaigą. Svarbiausias dokumentas šiame etape - tai statybos užbaigimo deklaracija, kuri patvirtina, kad pastatas buvo pastatytas pagal projektą ir galiojančius teisės aktus. Deklaracijoje nurodoma statybos pradžios ir pabaigos data, naudojamos medžiagos, statinio tipas, įgyvendinti sprendiniai.
Prieš teikiant deklaraciją būtina parengti kadastro duomenų bylą, kurią rengia matininkas.

Reljefo Paruošimas Sklype
Reljefo paruošimas sklype - tai sklypo paviršiaus ir grunto sąlygų pritaikymas būsimiems kasimo ir montavimo darbams. Kai jau išsirinkote optimalią vietą valymo įrenginiui, įvertinkite vietovės grunto sudėtį, lygumą ir požeminio vandens lygį. Nuo to priklausys, kaip reikės paruošti reljefą ir ką numatyti prieš kasant duobę įrenginiui.
Pirmiausia, patikrinkite grunto tipą ir vandens pralaidumą. Jei jūsų sklype vyrauja priesmėlis ar smėlis, išvalytų nuotekų infiltracija į gruntą bus nesunki. Tačiau jei gruntas molingas, nepralaidus, gali tekti įrengti specialų infiltravimo šulinį arba drenažą, arba svarstyti nuotekų kaupimo rezervuarą vietoje infiltracijos. Grunto tyrimas (kad ir paprastas - iškasant bandomąjį šulinėlį ir patikrinant, ar greitai susigeria vanduo) padės suprasti, ar reikės papildomų sprendimų.
Taip pat sužinokite gruntinio vandens lygį: jeigu vanduo randamas negiliai (pvz., <1,5-2 m gylyje), kasant duobę valymo įrenginiui teks imtis priemonių, kad duobė nepersipildytų vandeniu. Aukšti gruntiniai vandenys gali apsunkinti montavimą - tokiais atvejais montuotojai gali naudoti vandens išsiurbimo siurblius duobei sausininti montavimo metu, o pačią talpyklą montuoti su inkaru (betoniniu pagrindu) arba apsipilti papildomu smėlio sluoksniu aplink, kad tuščia plastikinė talpa vėliau neišplauktų dėl gruntinio vandens keliamos jėgos.
Prieš kasdami, išlyginkite arba paruoškite aikštelę pasirinktoje vietoje. Pašalinkite didesnius akmenis, kelmus, medžių šaknis - viską, kas galėtų trukdyti kasimo darbams ar pažeisti talpyklą. Jei vieta yra nuokalnėje, aplink ją suformuokite nedidelę lygią aikštelę, kad būtų patogu pastatyti ekskavatorių ir kad iškasta žemė netekėtų su lietaus vandeniu atgal į duobę. Reljefo nuolydis taip pat svarbus vamzdyno klojimui: nuspręskite optimalų maršrutą nuo namo iki įrenginio, kad vamzdynas tiesiogiai ar su minimaliais posūkiais pasiektų įrenginį ir išlaikytų tolygų nuolydį. Jei reljefas labai status, gali reikėti projektuoti tarpinius šulinius arba naudoti nuotekų siurblį (kėlimo siurblinę) - šiuos sprendimus paprastai numato projektas.
Atkreipkite dėmesį, kad Lietuvos klimato sąlygomis nuotekų vamzdynus reikia tiesti pakankamai giliai, kad jie neužšaltų žiemą. Įprastai vamzdžiai klojami ne mažiau kaip 1,2 m gylyje (po žiemos įšalo lygiu) arba izoliuojami specialia termoizoliacija, jei tenka tiesti negiliai. Planuodami reljefą, įsitikinkite, kad vamzdyno trasa neturės žemų vietų, kuriose gali kauptis vanduo ir užšalti.
Galiausiai, numatykite, kur dėsite iškastą gruntą. Kasant duobę talpyklai ir tranšėją vamzdžiams, susidarys nemažai žemių. Jeigu sklype yra vietos, trumpam supilkite jas į krūvas šalia kasinėjimo zonos, bet taip, kad netrukdytų technikai privažiuoti. Saugokite, kad žemių sankaupos neužverstų gretimų augalų arba nepatektų į kaimyno sklypą.

Klaidų, Renkantis Sklypą, Sąrašas - Ilgas
Svajonių namų galite ir neturėti, jeigu įsigysite sklypą, netinkamą nuosavo namo statyboms. Prieš perkant sklypą, reikia atkreipti dėmesį į visą sąrašą „kabliukų“, kad išleisti pinigai nebūtų išmesti į balą. Tačiau pirmiausia, norint patarti, reikia žinoti, kur žmonės dažniausiai klysta.
„Capital Architects“ architektė-projektų vadovė Ieva Pavilonė sako, kad dažniausia klaida renkantis sklypą yra visų galimų apsaugos zonų sklype ir, kur yra sklypas, neįvertinimas. Ji paaiškina, kad apsaugos zonos, pirmiausia, gali būti inžineriniams tinklams, pavyzdžiui, sklype arba palei sklypą iš gatvės pusės gali eiti elektros apsaugos zona. Taip pat vandentiekio, nuotekų inžineriniai tinklai, kurie gali eiti per sklypą ir riboti užstatymą.
I. Pavilonė tęsia, kad pirkėjai dažnai nežino ir kito reikalavimo, susijusio su gaisro gesinimu. Projektuojant namą mieste reikalaujama, kad nuo jo iki gaisrinio hidranto būtų ne daugiau nei 200 metrų, o jeigu pastatas projektuojamas kaimo vietoje, pavyzdžiui, Vilniaus rajone, ne toliau nei 1 km atstumu nuo projektuojamo pastato turi būti vandens telkinys.
Namo Pridavimas
Namo pridavimas 100 proc. reiškia oficialų statinio tinkamumo naudoti pripažinimą ir jo įregistravimą kaip pilnai užbaigto. 2026 m. tvarka Lietuvoje yra griežtesnė nei anksčiau: daugiau dėmesio skiriama dokumentų pilnumui, energiniam naudingumui ir inžinerinių sistemų atitikčiai.
Kas pasikeitė iki 2026 m.?
Per 2025-2026 m. namo pridavimo praktika buvo sugriežtinta: būstai rinkoje turi būti parduodami pasiekus 100 proc. baigtumą, o ne 80-85 proc., kaip buvo įprasta seniau. Tai reiškia, kad nekilnojamas turtas turi turėti visus projekte numatytus elementus: suformuotą ir įteisintą sklypo situaciją, užbaigtus fasadus, įstatytus langus ir duris, veikiančias inžinerines sistemas bei sutvarkytą aplinką pagal projektą.
Statytojui tai praktiškai reiškia du dalykus. Pirma, dokumentų rinkinys ir reali statinio būklė turi sutapti be „pilkų zonų“: jokio „vėliau įrengsime terasą“ ar „aikštelę užbaigsime pavasarį“. Antra, pridavimo sėkmę lemia ne tik surinkti popieriai, bet ir tai, kas patikrinta vietoje: ar tikrai įrengtos, išbandytos inžinerinės sistemos, ar kadastriniai duomenys atitinka faktą, ar energinio naudingumo sertifikate nurodyta klasė atitinka reikalavimus.
Pagrindiniai Aspektai
- Energinis naudingumas: Reikalingas galiojantis energinio naudingumo sertifikatas.
- Sandarumas: n50 rodiklis turi tilpti į projekte nustatytą ribą.
- Inžinerinės sistemos: Visos sistemos turi būti įrengtos, patikrintos ir saugios eksploatuoti.
- Sklypo sutvarkymas: Dokumentuose ir realybėje negali būti skirtumų.
- Patalpų paskirtys: Vidinės erdvės, katilinė, san. mazgai turi atitikti projektą.
Pridavimo Procesas Žingsnis Po Žingsnio
- Dokumentų sukomplektavimas.
- Techninių patikrų atlikimas.
- Deklaracijos pateikimas.
- Įrašų registruose atnaujinimas.
Praktiškai svarbu numatyti darbų „kritinį kelią“: energinio naudingumo sertifikatas ir kadastriniai matavimai tiesiogiai priklauso nuo to, ar užbaigtos inžinerinės sistemos bei fasadai, o žurnalo uždarymas ir deklaracija fiziškai neįmanomi, kol trūksta bandymų protokolų.
Dalinis Pridavimas
2026 m. praktikoje institucijos kur kas griežčiau vertina, ar „dalinis“ nėra bandymas apeiti projekto sprendinius. Esminė taisyklė paprasta: dalinis pridavimas galimas tik tada, kai aiškiai atskiriama užbaigta dalis, ji saugi, turi pilnai veikiančias inžinerines sistemas ir nesikerta su nebaigta dalimi.
Jei statote vienbutį ar dvibutį ir norite gyventi „kol užbaigsim kiemą pavasarį“, ši taktika 2026 m. realybėje dažniausiai neveikia: be sutvarkyto gerbūvio, užbaigtų fasadų ir patikrų pridavimas stringa.
Kaina ir Terminai
Kad 100 proc. pridavimas nesitęstų mėnesiais, biudžetą ir laiką verta planuoti dar prieš galutinę apdailą. Žemiau pateiktos orientacinės 2026 m. sąnaudų ir terminų ribos individualiam namui (apie 120-180 m²). Konkrečios sumos priklausys nuo regiono, rangovų užimtumo ir projekto niuansų, todėl skaičiuokite su 10-20 proc. Tai dažniausiai sutinkami darbai ir dokumentai, be kurių 100 proc. pridavimas neįvyksta.
| Darbas/Dokumentas | Orientacinė Kaina |
|---|---|
| Energinio naudingumo sertifikatas | Nuo 200 EUR |
| Inžineriniai bandymai | Nuo 300 EUR |
| Geodeziniai matavimai | Nuo 400 EUR |
Praktiškai, tvarkingai suplanavus darbus, visa pridavimo atkarpa nuo paskutinio bandymo iki įrašo registruose dažniausiai telpa į 2-6 savaites.
Dažniausios Klaidos
- Projektas ≠ faktas: Įgyvendinti sprendiniai skiriasi nuo projekto.
- Trūksta bandymų protokolų: Dalis paslėptų darbų neaktuota.
- Energijos klasė ir sandarumas „ant ribos“: neatitinka projekto.
- Neužbaigtas gerbūvis: Nėra numatytų dangų/nuolydžių, neišspręstas lietaus vanduo.
- Kadastriniai ir geodeziniai duomenys neatitinka: Trasos neužfiksuotos.
- Statybos žurnalas be esminių įrašų: Trūksta paslėptų darbų aktų.
- Netvarkinga dokumentų struktūra: Priedai išbarstyti, numeracija chaotiška.
